Isolation intérieure
& combles

Combles, rampants, murs et planchers bas, posés par un seul artisan du diagnostic à la finition peinture — en Saône-et-Loire, dans le Jura et l'Ain.

Isolation par l'intérieur Déplacement et devis gratuits Assurance décennale

En bref

Par où commencer ? Par les combles. C'est la surface où la chaleur part le plus vite, c'est la moins chère à traiter au mètre carré, et c'est la seule qui ne vous fait pas perdre de surface habitable.

Ensuite ? Les murs donnant sur l'extérieur, puis le plancher bas si la maison est sur cave ou vide sanitaire. Mais avant d'isoler un mur, il faut avoir traité l'étanchéité à l'air : une paroi isolée que l'air traverse ne sert presque à rien.

Avec quoi ? Laine minérale dans la grande majorité des cas. Sur un mur ancien en pisé, en pierre ou en brique pleine, la question change complètement : le mur doit pouvoir continuer à évacuer son humidité, sinon il se dégrade derrière l'isolant. C'est expliqué plus bas.

Et si un devis est moins cher ? Regardez d'abord ce qu'il contient : l'épaisseur et le R visé, la trappe et les tours de fenêtres, la membrane et ses traversées, l'évacuation de l'ancien isolant. Ces lignes ne se voient plus une fois la plaque posée — et c'est très souvent de là que vient l'écart de prix. Les sept lignes à vérifier avant de signer →

Le diagnostic

Par où la chaleur s'échappe réellement

Avant de choisir un isolant, il faut savoir où part l'énergie. Sur une maison ancienne non isolée, les ordres de grandeur sont assez stables d'un logement à l'autre — et ils expliquent pourquoi on ne commence pas n'importe où.

La règle : on traite d'abord la surface qui perd le plus, au coût le plus faible, avec le moins de contraintes. Dans presque tous les cas, c'est la toiture.

  • Toiture et combles0 %

    L'air chaud monte. Sans isolant au-dessus, il traverse le plafond et se perd dans les combles.

  • Murs extérieurs0 %

    La plus grande surface de la maison, mais aussi la plus coûteuse à traiter.

  • Renouvellement d'air et fuites0 %

    Trappes, gaines, boîtiers électriques, jonctions : l'air passe là où personne ne regarde.

  • Fenêtres et portes0 %

    Ce n'est pas mon métier, mais c'est souvent le poste à traiter avant d'isoler les murs.

  • Planchers bas0 %

    Cave, vide sanitaire, garage sous la pièce de vie : le froid remonte par le sol.

  • Ponts thermiques0 %

    Les jonctions où l'isolant s'interrompt : about de plancher, angles, tour des ouvertures.

Ordres de grandeur pour une maison ancienne non isolée. Ils varient selon le bâti, l'exposition et l'état des menuiseries. Source : ADEME.

Ce que ce classement change concrètement

  • Isoler les murs avant les combles est une erreur fréquente. Vous payez la surface la plus chère pour le deuxième gain. Sauf si vous refaites déjà les murs pour une autre raison — là, l'isolation ne coûte que le supplément.
  • La trappe des combles compte plus qu'on ne croit. Sur les fermes bressanes que je reprends, c'est presque toujours le point le plus froid du logement : une trappe non isolée annule une partie du travail fait autour.
  • Les fuites d'air ne se voient pas sur un devis. Elles se traitent pendant la pose, en soignant les jonctions et les traversées de gaines. C'est invisible une fois la plaque posée, et c'est pourtant ce qui sépare une isolation qui fonctionne d'une isolation qui figure sur une facture.

Prix TTC. L'isolation thermique relève de la TVA à 5,5 % (travaux d'amélioration énergétique dans un logement achevé depuis plus de deux ans) ; en construction neuve, la TVA est de 20 %. Seul le devis établi après visite engage.

Ce que je pose

Les quatre postes, en détail

Je travaille l'isolation par l'intérieur. Chaque poste a ses règles, ses contraintes et ses cas où il ne vaut pas le coup. Voici les quatre, sans rien enjoliver.

01

Combles perdus — laine déroulée

R visé : 7 à 10

Des combles sont dits perdus quand on n'y circule pas : hauteur insuffisante, charpente encombrante, plancher non porteur. On y pose la laine directement sur le plancher ou entre les solives, en deux couches croisées pour supprimer les jonctions.

  • Quand c'est pertinent : presque toujours en premier. Meilleur rapport gain/coût de tout le chantier.
  • Quand ça ne l'est pas : si les combles sont déjà isolés et que la laine est en bon état, l'ajout d'une couche suffit — inutile de tout déposer.
  • Le détail qui compte : la trappe d'accès et le tour du conduit de cheminée. Non traités, ils annulent une part du gain.
  • MatériauLaine minérale en rouleaux ou panneaux, posée à la main
  • Épaisseur240 à 320 mm selon le R visé
  • Durée type1 à 2 jours pour 80 m²
  • Perte de surfaceAucune
  • Pièce occupéeOui, l'accès se fait par la trappe
  • Je ne fais pasLe soufflage mécanique en vrac

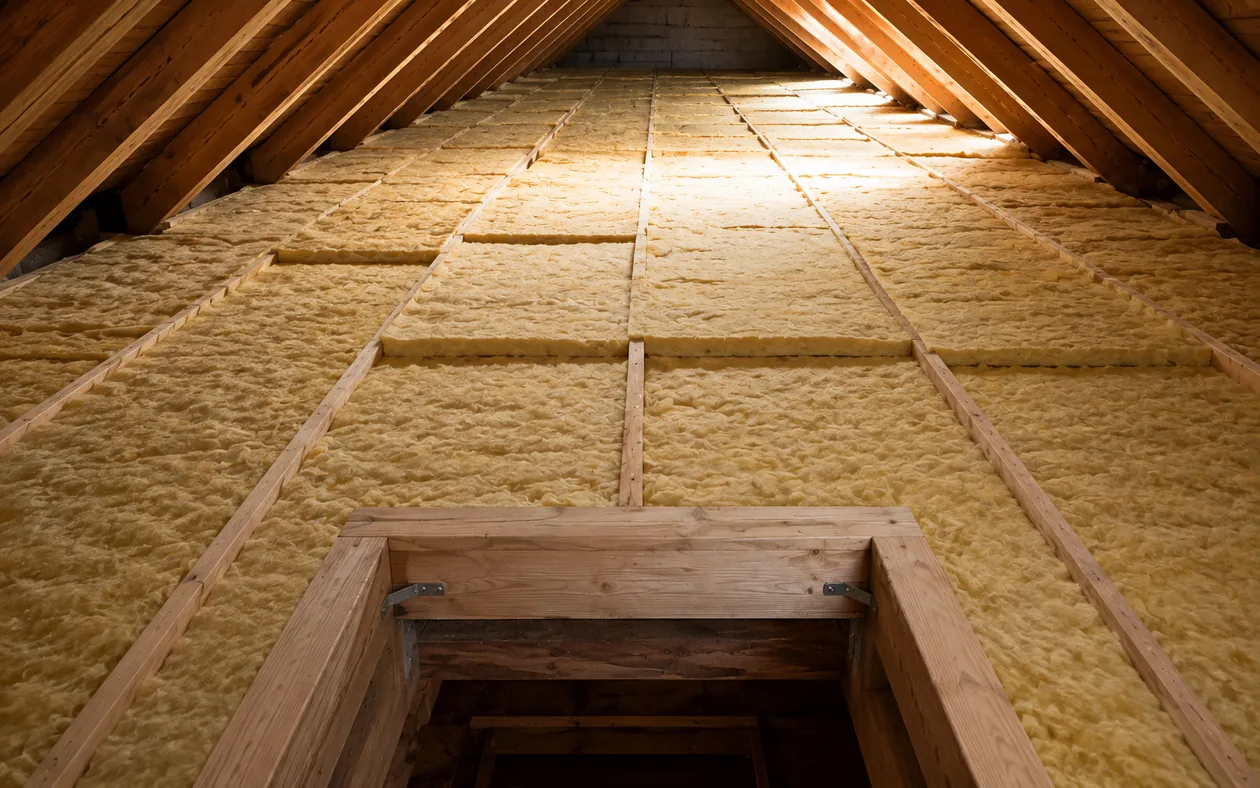

Combles perdus isolés : laine minérale posée entre les solives, vue en enfilade depuis la trappe d'accès

Ce poste vous concerne ?

25 – 50 €/m² TTC posé — C'est le poste le plus souvent sous-chiffré : la trappe d'accès et le tour du conduit disparaissent des devis les moins chers. Voyez les sept lignes à vérifier avant de signer.

02

Rampants et combles aménagés

R visé : 6 à 7,5

Sous un rampant habitable, la laine se glisse entre chevrons puis sous chevrons, tenue par une ossature métallique : suspentes, fourrures, puis plaque de plâtre. C'est le poste le plus technique de la liste, parce que tout s'y joue en même temps : l'épaisseur disponible, la ventilation de la couverture, et la gestion de la vapeur d'eau.

  • Quand c'est pertinent : dès qu'une pièce sous toit est habitée et froide, ou qu'elle devient invivable l'été.
  • Quand ça ne l'est pas : si la couverture est en fin de vie. On ne referme pas un rampant sous des tuiles à reprendre dans deux ans.
  • Le détail qui compte : la lame d'air ventilée sous la couverture. Bouchée par l'isolant, elle transforme le rampant en piège à humidité.
  • MatériauLaine minérale en panneaux semi-rigides, deux couches
  • Épaisseur200 à 260 mm, selon la hauteur disponible
  • Durée type3 à 5 jours pour une pièce, finition comprise
  • Perte de surface8 à 12 cm sous rampant
  • Pièce occupéeNon pendant la pose
  • Enchaîné avecBandes, enduit et peinture, par la même personne

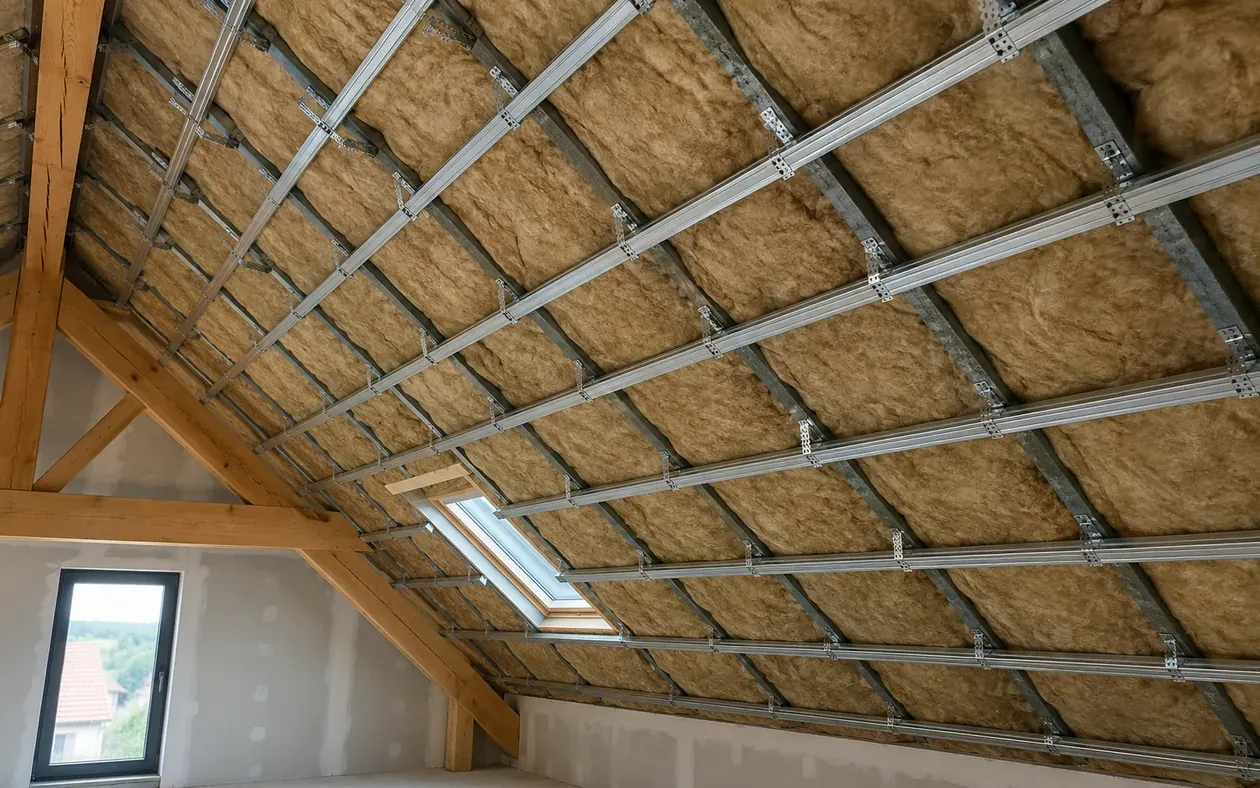

Rampant en cours d'isolation : laine entre chevrons, ossature métallique de suspentes et fourrures avant pose de la plaque

Ce poste vous concerne ?

55 – 100 €/m² TTC posé — C'est le poste où la gestion de la vapeur d'eau décide de tout : mal traitée, la laine se charge en humidité derrière la plaque. Comprendre le point de rosée, puis vérifier le devis.

03

Murs par l'intérieur (ITI)

R visé : 3,7 à 4,5

Doublage sur ossature métallique : rails au sol et au plafond, montants, laine entre montants, plaque de plâtre, bandes, enduit, peinture. Je ne pose pas de complexe collé directement sur le mur : sur un support ancien, il supprime la lame d'air et rend toute reprise ultérieure impossible.

  • Quand c'est pertinent : quand vous refaites déjà la pièce. L'isolation ne coûte alors que le supplément de matériau et d'ossature.
  • Quand ça ne l'est pas : dans une petite pièce où 10 cm par mur changent l'usage, ou sur un mur humide dont la cause n'a pas été traitée.
  • Le détail qui compte : le tour des fenêtres. Un tableau non isolé crée un pont thermique qui se voit à la première condensation sur l'angle.
  • MatériauLaine minérale entre ossature métallique
  • Épaisseur120 à 160 mm, plus la plaque
  • Durée type2 à 4 jours par pièce, finition comprise
  • Perte de surface13 à 18 cm par mur traité
  • Pièce occupéeNon, la pièce doit être vidée
  • Je ne fais pasL'isolation par l'extérieur (ITE)

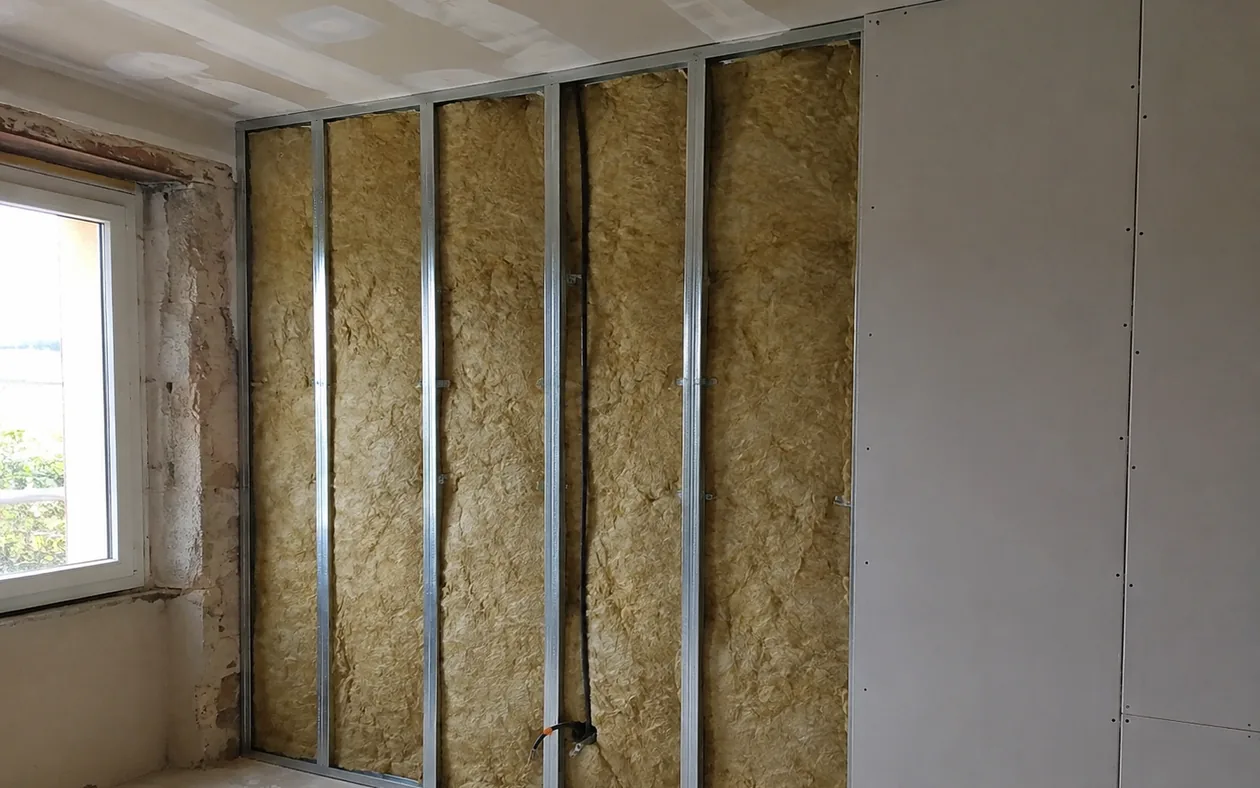

Mur en cours de doublage : ossature métallique, laine entre montants et plaque de plâtre déjà posée sur une partie

Ce poste vous concerne ?

50 – 95 €/m² TTC posé — Sur un mur ancien en pisé, en pierre ou en brique pleine, le mur doit continuer à évacuer son humidité. Lisez d'abord ce que ça change, puis ce qu'un devis doit contenir.

04

Planchers bas, cave et vide sanitaire

R visé : 3 à 4

Quand la pièce de vie est au-dessus d'une cave, d'un garage ou d'un vide sanitaire accessible, on isole par-dessous : panneaux fixés en sous-face de dalle ou entre solives. C'est le poste le plus discret et souvent le plus rapide, parce qu'on ne touche pas au logement.

  • Quand c'est pertinent : sol froid sous les pieds, pièce difficile à chauffer alors que les murs sont sains.
  • Quand ça ne l'est pas : si le vide sanitaire n'est pas accessible. Passer par le dessus veut dire déposer le sol : le calcul change complètement.
  • Le détail qui compte : ne jamais boucher les aérations du vide sanitaire. Il doit rester ventilé, sinon l'humidité s'installe sous la maison.
  • MatériauPanneaux rigides ou laine, selon la hauteur sous dalle
  • Épaisseur100 à 140 mm
  • Durée type1 à 2 jours pour 60 m²
  • Perte de surfaceAucune dans le logement
  • Pièce occupéeOui, tout se passe en dessous
  • ConditionCave ou vide sanitaire accessible debout ou à genoux

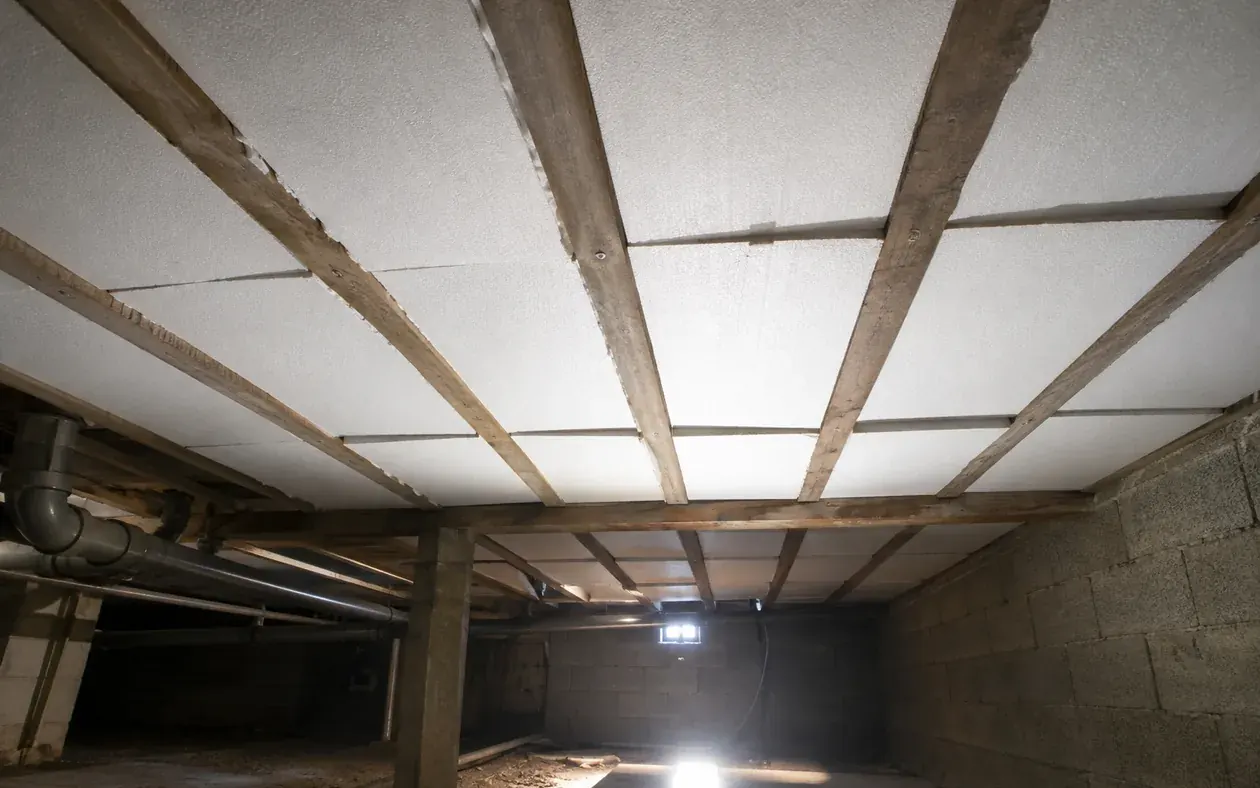

Plancher bas isolé par le dessous : panneaux fixés en sous-face entre les solives, vus depuis la cave

Ce poste vous concerne ?

30 – 65 €/m² TTC posé — C'est le poste le plus simple à chiffrer, et celui où les écarts entre devis s'expliquent le plus vite. Comparez ligne à ligne avant de signer.

Et l'isolation phonique ? Elle n'est pas un poste séparé. La laine minérale posée pour le thermique atténue déjà nettement les bruits aériens. Quand le besoin est d'abord acoustique — une chambre sur rue, un mur mitoyen — ce sont l'épaisseur, la densité et le désolidarisation de l'ossature qui changent, pas la nature du chantier.

Le choix du matériau

Quel isolant pour quel cas

Le pouvoir isolant se lit sur deux valeurs : λ (lambda), la capacité du matériau à laisser passer la chaleur — plus il est bas, mieux c'est — et R, la résistance obtenue une fois l'épaisseur posée. R = épaisseur ÷ λ. Tout le reste est affaire de contraintes réelles.

Faites glisser le tableau horizontalement →

Comparatif des isolants utilisés en isolation intérieure
Isolantλ (W/m·K)R pour 200 mmFace à l'humiditéConfort d'étéCoût relatifQuand je le choisis
Laine de verre 0,032 à 0,0405,0 à 6,2 Craint l'eau liquide, doit rester au secFaible déphasageLe plus économique Combles perdus et rampants, quand le support est sain et sec.
Laine de roche 0,034 à 0,0414,9 à 5,9 Meilleure tenue, ne se tasse pasMoyenUn peu plus chère Doublage de murs et cloisons : densité supérieure, bien meilleure au bruit.
Ouate de cellulose 0,038 à 0,0424,8 à 5,3 Régule bien la vapeurBon déphasageIntermédiaire En panneaux, quand le confort d'été prime. Je ne la pose pas en vrac soufflé.
Fibre de bois 0,036 à 0,0464,3 à 5,5 Supporte les variations, laisse migrer la vapeurLe meilleur déphasageLe plus cher Bâti ancien perspirant et pièces sous toit exposées plein sud.

Les valeurs de λ sont celles des gammes courantes du marché ; la fiche technique du produit posé fait foi et figure sur le devis. Le déphasage est le temps que met la chaleur à traverser la paroi : c'est lui qui décide si une chambre sous toit est vivable en août.

La partie que personne n'explique

Vapeur d'eau, point de rosée et condensation

Vous produisez plusieurs litres d'eau par jour dans votre logement, sans le voir : respiration, douches, cuisine, séchage du linge. Cette eau est en suspension dans l'air sous forme de vapeur, et elle cherche à sortir vers l'extérieur, plus froid et plus sec.

En traversant la paroi, elle rencontre des températures de plus en plus basses. À un endroit précis — le point de rosée — l'air ne peut plus la retenir : elle se condense en eau liquide. Si ce point tombe à l'intérieur de l'isolant, l'isolant se gorge d'eau, perd son efficacité et ne sèche jamais.

Ce qu'on fait pour l'éviter

  • Une membrane côté chaud. Posée du côté chauffé, elle freine l'entrée de la vapeur dans la paroi. Sa capacité à freiner se mesure par sa valeur Sd : plus elle est élevée, plus la membrane est fermée.
  • Les jonctions soignées. Une membrane percée ou mal recouvrée ne sert à rien. Les recouvrements, les traversées de gaines et les boîtiers électriques se traitent un par un : c'est long, ça ne se voit plus après, et c'est là que se joue le résultat.
  • Une paroi qui peut sécher vers l'extérieur. C'est la règle d'or : plus fermé à l'intérieur, plus ouvert à l'extérieur. L'inverse enferme l'eau dans le mur.

Le cas qui tourne mal : un mur ancien doublé d'un isolant et fermé par un pare-vapeur étanche des deux côtés. L'eau qui entre malgré tout ne peut plus repartir. Deux ou trois hivers plus tard, l'isolant est tassé, le bois de charpente travaille, et des taches apparaissent sur la plaque neuve. Le chantier était propre ; le raisonnement ne l'était pas.

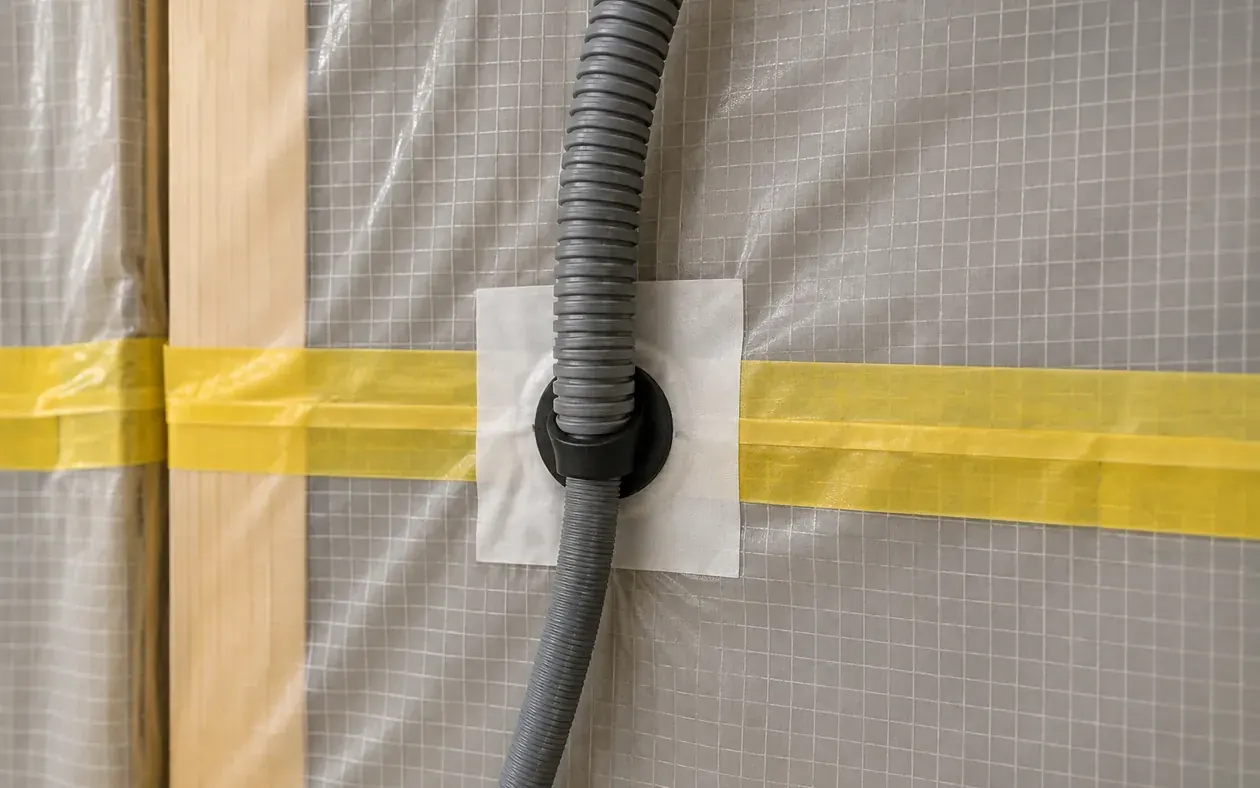

Traversée de gaine électrique dans une membrane pare-vapeur, traitée par collerette et adhésif d'étanchéité

Terrain : Bresse, Val de Saône, Revermont

Isoler un mur ancien sans l'abîmer

Une maison bressane en pisé, en brique pleine ou en pierre ne fonctionne pas comme une construction récente. Ces murs sont épais, ils absorbent l'humidité et la restituent au fil des saisons. C'est leur mode de fonctionnement normal, pas un défaut.

Le réflexe qui pose problème : appliquer sur ce mur la solution standard prévue pour du parpaing — isolant collé et pare-vapeur étanche. Le mur ne peut plus évacuer vers l'intérieur, l'eau reste dans la maçonnerie, et le pisé se délite par l'intérieur pendant que la finition reste impeccable en surface.

Ce que je fais à la place

  • Une lame d'air derrière l'ossature. Le mur garde une face libre. Rien n'est collé contre la maçonnerie ancienne.
  • Un frein-vapeur plutôt qu'un pare-vapeur étanche. Il freine sans bloquer, et laisse la paroi sécher dans les deux sens.
  • Le soubassement laissé respirant. Si des remontées capillaires sont présentes, on les traite d'abord : isoler par-dessus une humidité active revient à la cacher.
  • Parfois, on n'isole pas ce mur. Sur un mur en pierre de forte épaisseur, exposé au sud et sain, le gain réel peut ne pas justifier la perte de surface ni le risque. Je le dis quand c'est le cas.

Ce que j'observe sur le terrain : dans les fermes bressanes, l'humidité vient plus souvent d'un enduit ciment appliqué dans les années 80 que du mur lui-même. Retirer cet enduit change parfois plus la donne que d'ajouter de l'isolant.

Comment ça se passe

Le déroulé d'un chantier, étape par étape

Ce qui suit décrit un chantier d'isolation intérieure classique, de la première visite au dernier coup de balai. C'est la même personne à chaque étape.

  1. Visite et diagnostic

    Sur place, gratuitement. Je regarde l'état du support, l'accès aux combles, la hauteur disponible, la présence d'humidité, l'état des menuiseries. C'est là qu'on décide de l'ordre des travaux — et, parfois, qu'on écarte un poste.

  2. Devis détaillé, poste par poste

    Chaque ligne indique la surface, le matériau, l'épaisseur et le R visé. Vous devez pouvoir comparer avec un autre devis ligne à ligne — voici ce qu'il faut y chercher. Aucun montant n'est engagé avant votre accord.

  3. Protection et préparation

    Sols bâchés, meubles restants filmés, circulation protégée. Dépose de l'ancien isolant s'il est tassé ou humide.

  4. Ossature et pose de l'isolant

    Suspentes, rails et montants réglés à la règle. La laine est posée serrée, sans compression : un isolant écrasé perd sa performance.

  5. Membrane et traitement des points singuliers

    Recouvrements adhésivés, traversées de gaines traitées, boîtiers étanchés, trappe isolée. L'étape la plus lente, et celle qui décide du résultat.

  6. Plaque, bandes et finition

    Plaque de plâtre, bandes à joint, enduit, ponçage, impression puis peinture. Sans attente entre les corps de métier, puisqu'il n'y en a qu'un.

  7. Nettoyage et point final

    La pièce est rendue utilisable, pas seulement terminée. On refait le tour ensemble, à la lumière rasante.

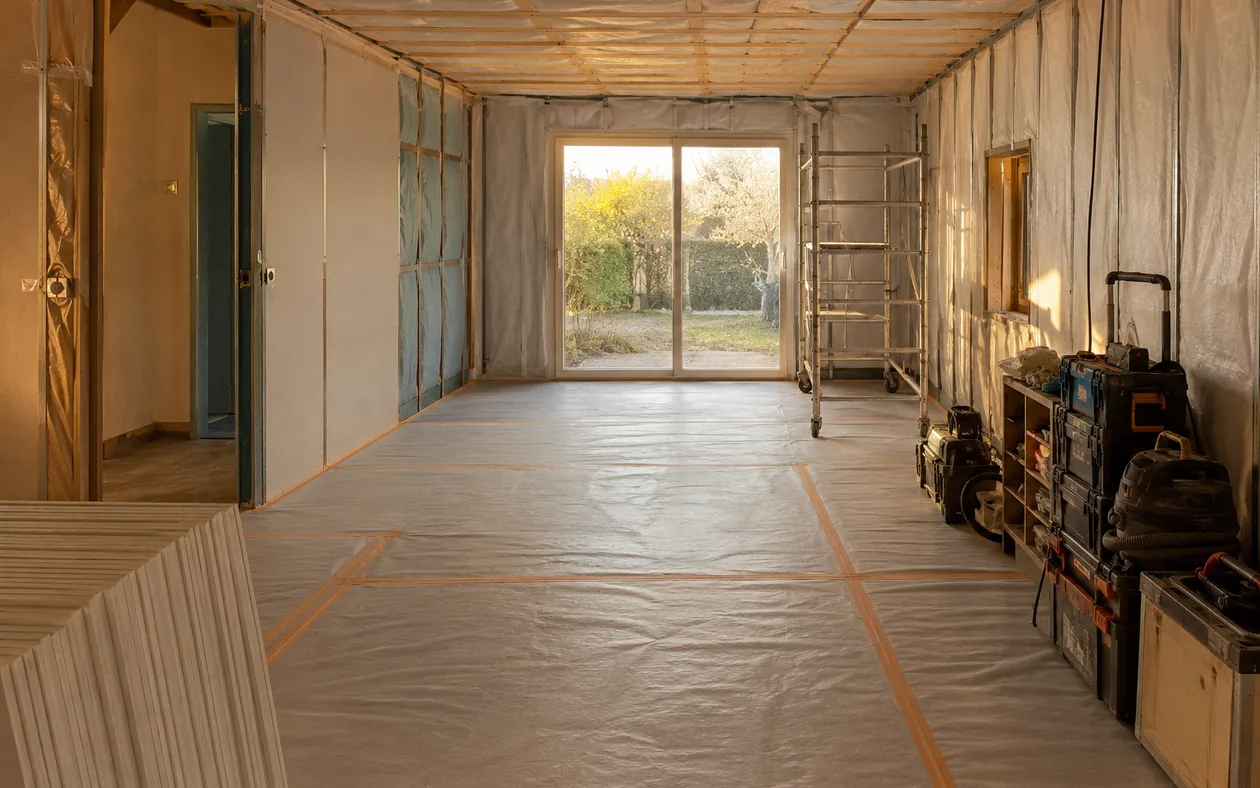

Chantier d'isolation en cours : sols et murs protégés par des bâches, échafaudage roulant et outillage rangé

Parlons argent

Ce qui fait le prix

Personne n'aime les pages qui esquivent la question. Voici les ordres de grandeur que je constate, et surtout ce qui les fait bouger — parce que c'est ça qui explique l'écart entre deux devis.

Faites glisser le tableau horizontalement

Fourchettes de prix au m² posé, isolation intérieure en Saône-et-Loire
PostePrix au m² poséCe que comprend la fourchette
Combles perdusLaine minérale déroulée en deux couches croisées25 – 50 €/m²Fourniture et pose, traitement de la trappe, protection des accès.
Plancher basPanneaux fixés en sous-face, depuis la cave ou le vide sanitaire30 – 65 €/m²Fourniture et pose, découpes autour des réseaux et des canalisations.
Murs par l'intérieurDoublage sur ossature métallique50 – 95 €/m²Ossature, isolant, membrane et plaque posée — avant bandes et peinture.
Rampants et combles aménagésLaine entre chevrons, suspentes et fourrures55 – 100 €/m²Isolant, ossature, membrane et plaque posée — avant bandes et peinture.

Ce que ces chiffres valent : ce sont les ordres de grandeur que je constate en Saône-et-Loire, fourniture et pose comprises. Les bandes, l'enduit et la peinture se chiffrent à part — enchaînés dans le même chantier, ils coûtent nettement moins que deux interventions séparées. Un devis établi après visite est le seul document qui engage, et cette visite est gratuite.

Les six facteurs qui font varier le devis

  • L'état du support. Un mur sain se double directement. Un mur à reprendre, une charpente à traiter ou un ancien isolant à évacuer ajoutent une demi-journée à plusieurs jours.
  • L'accès. Des combles accessibles debout par un escalier ne se chiffrent pas comme des combles où tout passe par une trappe de 60 cm.
  • La surface et sa découpe. 40 m² d'un seul tenant coûtent moins cher au mètre carré que 40 m² répartis en quatre pièces avec des angles partout.
  • L'épaisseur et le R visé. Passer de R = 6 à R = 8 en combles coûte peu : le gros du prix est dans la main-d'œuvre, pas dans les centimètres.
  • Le traitement des points singuliers. Trappe, conduit de cheminée, tour de fenêtres, traversées de gaines. Souvent absent des devis les moins chers — et c'est précisément ce qui manquera.
  • La finition prévue. Isolation seule, ou isolation avec plaque, bandes et peinture ? Enchaîné dans le même chantier, le second coûte nettement moins que deux interventions séparées.

Le conseil que je donne à tout le monde : comparez les devis ligne à ligne, pas sur le total. Un devis moins cher qui ne mentionne ni l'épaisseur, ni le R visé, ni le traitement des points singuliers ne décrit pas le même travail. Voici les sept lignes à vérifier avant de signer.

À lire avant de signer

Un devis moins cher, moins cher pourquoi ?

Vous allez demander plusieurs devis. C'est normal, et je vous y encourage — c'est même la seule façon de savoir ce qu'un chantier vaut. Mais il faut savoir ce qu'on lit : deux devis peuvent porter le même intitulé sans contenir le même travail. « Isolation des combles, 80 m² » ne dit ni l'épaisseur, ni la performance obtenue, ni ce qui est fait autour.

Les lignes ci-dessous coûtent du temps et de la matière. Elles ont un point commun : une fois la plaque posée, plus rien ne se voit. C'est ce décalage qui rend la comparaison difficile — l'économie se lit le jour de la signature, le coût se lit une à trois saisons de chauffe plus tard.

Faites glisser le tableau horizontalement

Les étapes d'un chantier d'isolation qui doivent figurer sur un devis
L'étapeCe que le devis doit direSi la ligne n'y est pas
L'épaisseur et le R viséChiffrés pour chaque surface : « 300 mm de laine minérale, R = 7,5 ».« Isolation des combles » sans chiffre n'engage sur aucune épaisseur. Ne se voit jamais à l'œil — seulement sur la facture de chauffage.
Les points singuliersTrappe, conduit de cheminée, tours de fenêtres, about de plancher, nommés et chiffrés.Ce sont exactement les endroits où la chaleur passe et où la condensation se forme. Visible dès le premier hiver.
La membrane et ses traverséesMembrane, adhésifs et collerettes autour de chaque gaine et boîtier.La vapeur d'eau traverse la paroi et se condense dans l'isolant, qui perd sa performance. Se paie au bout de quelques hivers.
La lame d'air sous couvertureEspace de ventilation conservé entre l'isolant et la sous-toiture.Un isolant tassé contre la couverture retient l'humidité, et c'est la charpente qui encaisse. Se découvre tard, et cher.
L'état du support, vérifié avantHumidité contrôlée, reprises chiffrées — ou écartées noir sur blanc.Isoler par-dessus une humidité active revient à l'enfermer derrière une plaque neuve. Réapparaît en pire deux hivers plus tard.
La dépose de l'ancien isolantRetrait, tri et évacuation en déchetterie, chiffrés à part.Soit un supplément annoncé une fois le chantier commencé, soit l'ancien isolant laissé sous le neuf. Se découvre le jour J.
La protection et la remise en étatBâchage des sols et des meubles, nettoyage et évacuation compris.Renvoyés en option de fin de chantier, ou à votre charge. Se découvre le dernier jour.

Aucune de ces lignes n'est un supplément de confort : ce sont les étapes qui déterminent si l'isolation tiendra ses promesses dans dix ans.

Six questions à poser — à moi comme à un autre

Emportez-les à chaque visite. Elles se répondent en deux minutes, et elles suffisent à savoir si deux devis parlent du même chantier.

  1. Quelle épaisseur exactement, et quelle résistance thermique R obtenue ?
  2. Que faites-vous de la trappe, du conduit de cheminée et des tours de fenêtres ?
  3. Y a-t-il une membrane, et comment traitez-vous les traversées de gaines ?
  4. L'ancien isolant est-il déposé et évacué ? Sur quelle ligne ?
  5. Qui sera sur le chantier, et une partie est-elle sous-traitée ?
  6. Le nettoyage et l'évacuation sont-ils compris, ou facturés à la fin ?

Un artisan que ces questions dérangent vous a déjà répondu.

Ce que vous trouverez sur mes devis

Chaque ligne porte la surface, le matériau, l'épaisseur et le R visé. Les points singuliers y figurent nommément. La dépose de l'ancien isolant, la protection des sols, le nettoyage et l'évacuation sont chiffrés dès le départ, jamais renvoyés en option de fin de chantier. Et la personne qui a chiffré est celle qui posera.

Le prix est dans le marché : c'est le contenu qui change

Mes fourchettes sont affichées plus haut sur cette page, et vous pouvez les comparer à n'importe quelle autre. Vous verrez qu'elles n'ont rien d'exceptionnel — ce ne sont pas des tarifs de niche, et un devis chez moi n'est pas un devis de luxe. Ce n'est pas le prix au mètre carré qui me distingue, c'est ce qu'il y a dedans : les sept lignes du tableau ci-dessus sont toutes comprises, aucune n'est laissée de côté pour faire baisser le total.

Sur un chantier d'isolation, le travail bien fait se voit à des endroits très précis. Une membrane continue, adhésivée à chaque traversée de gaine. Une ossature d'aplomb, qui donne des murs droits et des angles nets. Des bandes tirées et poncées jusqu'à ce que la lumière rasante ne montre plus rien. Une trappe isolée et munie d'un joint. Un chantier rendu propre, sans gravats ni poussière à gérer après mon départ. Rien de tout cela n'est spectaculaire : c'est précisément ce qui fait qu'on ne verra rien, et c'est tout l'objectif. Une isolation réussie ne se remarque pas — elle se remarque quand elle est ratée, et ce jour-là la plaque est posée depuis longtemps.

Vous ne savez pas ce que ça coûte ? Personne ne le sait

C'est la première question qu'on me pose, souvent avant même que j'aie fait le tour de la maison : « ça va me coûter cher ? » Elle est parfaitement légitime. Une isolation, on n'en fait pas trois dans sa vie — il n'y a aucune raison d'en connaître le prix. La plupart des gens chez qui j'interviens ont en tête un montant très éloigné du réel, dans un sens comme dans l'autre. Vous n'avez pas besoin d'arriver avec un chiffre : c'est mon travail de vous le donner.

Pour vous situer avant même de m'appeler, reprenez les fourchettes affichées plus haut et multipliez-les par votre surface. Vous serez déjà dans le bon ordre de grandeur, et vous saurez si le projet ressemble à ce que vous imaginiez. Ce qui m'aide vraiment pendant la visite, ce n'est pas un montant : c'est de savoir ce qui compte le plus pour vous — le confort d'une pièce précise, la facture de chauffage, ou tout reprendre d'un coup. À partir de là, je vous dis ce que ça représente et, s'il le faut, comment l'étaler.

La porte n'est fermée à personne. Quand le budget est contraint, j'adapte l'ampleur du chantier, jamais la façon de le faire : traiter les combles cette année et les murs l'an prochain, commencer par la pièce qui en a le plus besoin, ajuster l'épaisseur ou le choix de l'isolant, étaler en deux temps. Il y a presque toujours une solution — et elle ne passe jamais par retirer une étape du chantier.

En revanche, je ne signerai pas un chantier amputé. Si l'on me demande de supprimer une étape pour faire baisser le prix et que je sais que le rendu ne sera pas à la hauteur, je préfère ne pas donner suite. Ce n'est pas de la rigidité : c'est que le travail bien fait est ma priorité, et que mon nom reste sur ce chantier longtemps après la facture.

La visite et le devis sont gratuits, et vous n'êtes engagé à rien. Le plus simple reste de me faire venir voir : une fois le tour du logement fait, vous saurez ce que représente votre projet.

Une fois le chantier lancé, la vérification continue : voyez comment contrôler le travail avant la fermeture.

Ce qui se discute, et ce qui ne se discute pas

L'épaisseur, le nombre de postes, l'ordre : tout ça s'ajuste. Faire les combles cette année et les murs dans deux ans est souvent la bonne décision, parce que les combles rapportent le plus au mètre carré posé. Commencer petit vaut mieux qu'attendre d'avoir de quoi tout faire.

Ce qui ne s'ajuste pas, c'est la continuité du frein-vapeur : adhésif à chaque traversée de gaine, jonction avec les murs, trappe d'accès traitée comme le reste. Une membrane percée à trois endroits ne fait pas 90 % du travail, elle laisse passer l'humidité par ces trois endroits — et c'est là que la laine se tasse et que la charpente prend l'eau. Deux couches croisées, jamais une seule épaisse.

La limite : une isolation posée sans traiter la trappe et les jonctions, je ne la pose pas. En revanche, je peux rendre le travail vérifiable : l'épaisseur, la marque et la résistance thermique R sont écrites sur le devis, poste par poste. Vous pouvez les comparer à n'importe quel autre devis, et les contrôler à la livraison.

Franchise

Quand l'isolation n'est pas la bonne dépense

Il y a des cas où isoler n'est pas la bonne dépense, et je vous le dirai en visite plutôt que de vous vendre un chantier qui ne changera rien à votre confort. Savoir où votre argent sert vraiment fait partie du travail. Voici ces cas.

  • Quand l'humidité n'a pas été traitée. Isoler par-dessus des remontées capillaires actives, c'est enfermer le problème derrière une plaque neuve. On traite la cause, on laisse sécher, on isole après.
  • Quand les menuiseries fuient. Un mur isolé derrière des fenêtres qui laissent passer l'air, c'est un manteau neuf avec les poches ouvertes. Les menuiseries d'abord.
  • Quand la couverture est en fin de vie. Refermer un rampant sous des tuiles à reprendre revient à payer deux fois le même travail.
  • Quand la pièce est trop petite. Dans une chambre de 9 m², perdre 15 cm sur deux murs se ressent tous les jours. Parfois, isoler le plafond et laisser les murs est le bon arbitrage.
  • Quand les combles sont déjà corrects. Si la laine en place est saine et bien épaisse, une couche croisée supplémentaire suffit. Inutile de tout déposer pour repartir de zéro.

Aides et certification

Faut-il passer par une entreprise RGE ?

Pour toucher MaPrimeRénov', les Certificats d'Économies d'Énergie ou l'Éco-PTZ : oui, la règle l'exige, et je ne suis pas RGE. Pour bien isoler : non. La certification ouvre un droit à financement, elle ne dit rien de l'épaisseur qui finira entre vos solives.

Comparez les devis, pas les aides

Une aide ne se compare pas à zéro : elle se déduit d'un devis. Ce qui sort de votre compte, c'est le reste à charge. Prenez les deux devis, vérifiez qu'ils décrivent le même travail — même surface, même isolant, même épaisseur, même R visé, mêmes points singuliers traités —, retranchez l'aide estimée de celui qui y a droit, puis comparez les deux soldes. C'est le seul calcul qui tranche.

Faites glisser le tableau horizontalement

Ce que change un dossier d'aide par rapport à une intervention directe
Ce qui changeAvec dossier d'aide (entreprise RGE)En direct, sans dossier
Le calendrierLa demande se dépose avant tout démarrage, puis vient l'instruction.Le chantier se cale sur votre date.
La trésorerieL'aide est versée après la fin des travaux : vous l'avancez.Vous payez le chantier, rien d'autre.
Les conditionsRessources du foyer, et un budget voté chaque année.Aucune condition, aucun dossier.
Ce que vous comparezLe montant de l'aide annoncé.Le reste à charge, ligne à ligne.

Sans dossier, le chantier se cale sur votre date, il n'y a rien à avancer, et l'isolation s'enchaîne avec la plâtrerie et la peinture dans le même passage : c'est là que l'écart se creuse avec un chantier isolé.

Si l'isolation est votre seul poste sur une grande surface et que vos revenus vous placent dans les barèmes les plus aidés, l'aide peut peser plus lourd que l'écart de devis — je vous le dirai à la visite, chiffres en main, plutôt que de vous laisser espérer un financement qui n'existe pas sur mes devis. Dans tous les autres cas, comparez reste à charge contre reste à charge : sans dossier à monter, sans délai d'instruction et sans trésorerie à avancer, l'écart se referme souvent tout seul — et vous commencez quand vous voulez.

Votre droit de regard

Comment vérifier le travail une fois fini

Une isolation, une fois la plaque posée, ne se voit plus. Voici les points que vous pouvez contrôler vous-même — chez moi comme chez un autre.

  • Avant la fermeture, demandez à voir. C'est le seul moment où l'isolant, la membrane et les jonctions sont visibles. Prenez des photos : elles vous serviront dans dix ans.
  • La trappe des combles. Est-elle isolée et munie d'un joint ? C'est le test le plus rapide du sérieux d'un chantier.
  • Le tour des fenêtres. L'isolant doit revenir dans le tableau. Un tableau nu, c'est un pont thermique qui se verra à la première condensation.
  • Les boîtiers électriques et les gaines. Sur un mur isolé, ils doivent être étanchés. Un boîtier qui souffle un filet d'air froid en hiver signale une membrane percée.
  • Les murs et plafonds, en lumière rasante. Éteignez le plafonnier, allumez une lampe à ras du mur. Les défauts de bande et de ponçage apparaissent immédiatement. Ils ne se voient pas de face.
  • La facture et le devis, côte à côte. L'épaisseur posée et le R annoncé doivent correspondre. Les fiches techniques des produits peuvent être demandées.
Un chantier · Ferme en pierre calcaire

Une ferme qui ne chauffait plus

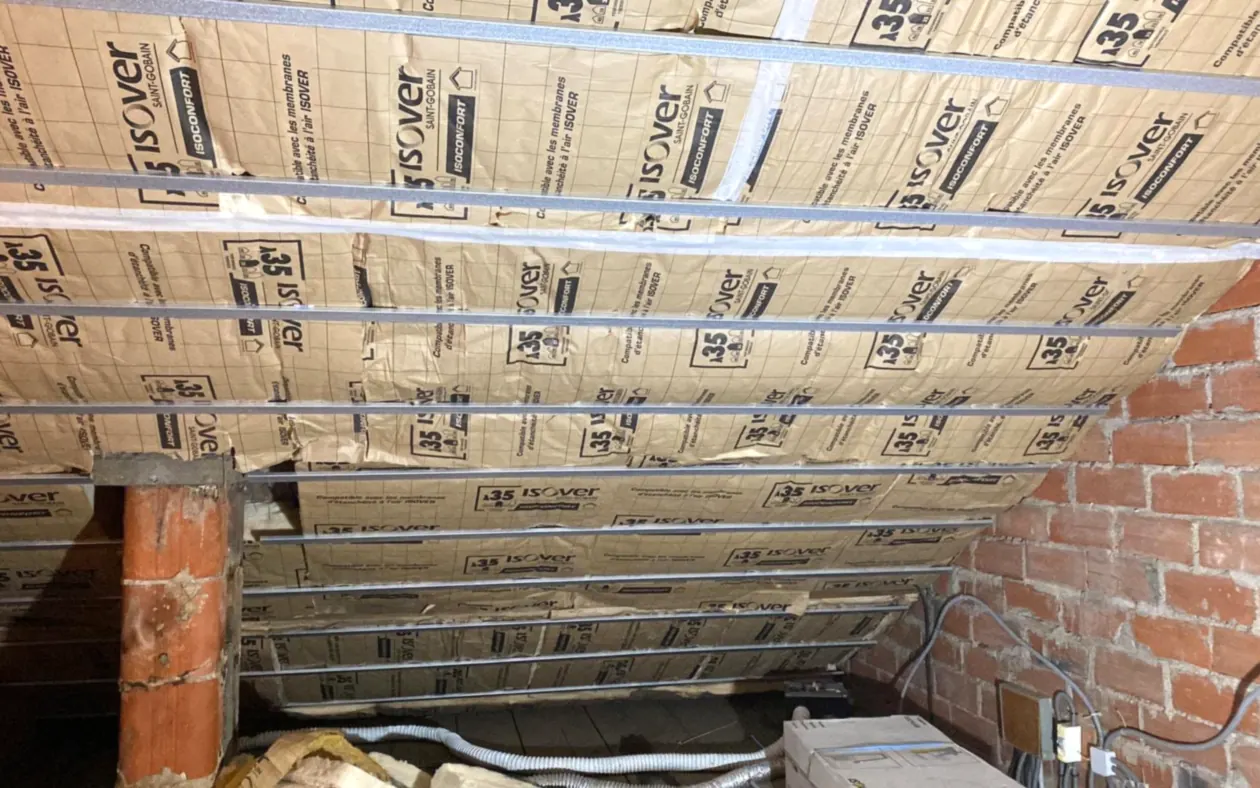

Laine minérale posée entre les rails d'une ossature métallique sous rampant, contre un mur en brique

Ancienne ferme devenue habitation principale. La partie logement n'avait jamais été isolée : le chauffage ne suffisait pas l'hiver, et les chambres sous toit étaient inutilisables en août. On a traité les rampants et les murs périphériques, en laissant la pierre apparente dans la pièce de vie.

  • Laine de roche 120 mm sur ossature métallique. Chambres et séjour, doublage placo, bandes et joints par la même personne.
  • La pierre apparente reste apparente. Rejointoiement à la chaux blanche dans la pièce de vie : le cachet du bâti n'a pas été sacrifié au confort.
  • Le gain se lit sur la facture. 35 % estimés aux premiers relevés de l'hiver suivant, sur la base des consommations communiquées par le client.
Un projet du même type ? 07 54 32 98 64
Avis Google

Vrais avis clients BATIMM RENOV

Ces témoignages proviennent des avis Google BATIMM RENOV. Ils ne sont pas réécrits pour les besoins de cette page.

Un artisan à l'écoute et qui s'adapte parfaitement aux contraintes du chantier. Je recommande fortement son écoute et ses conseils.

★★★★★
Guillaume Dietrich
Avis Google vérifié

Nous avons confié à BATIMM RENOV l'isolation de deux chambres, ainsi que la création de faux plafonds avec spots intégrés et la rénovation complète des pièces. Monsieur Glod nous a très bien guidés dans le choix des solutions d'isolation les plus adaptées. Le chantier a été réalisé avec sérieux, propreté et dans les délais annoncés. Le résultat est impeccable. Nous recommandons vivement cet artisan !

★★★★★
Frédéric Champliaud
Avis Google vérifié

Super travail, propre soigné et appliqué. Et en plus de cela super sympa. Je recommande.

★★★★★
Mathieu Vieille
Avis Google vérifié

Voir tous les avis sur Google

Votre projet,
un devis sans surprise

Décrivez votre logement et vos besoins. Je prends le temps d'étudier votre projet sérieusement avant de vous proposer un devis précis et adapté.

Vous allez comparer plusieurs devis ? Lisez d'abord les sept lignes à vérifier →

Devis détaillé — chiffrage précis après étude sérieuse de votre projet.
Visite technique gratuite — diagnostic complet sans engagement.
Matériaux certifiés — laine de roche, ouate, polyuréthane : nous choisissons ensemble la solution adaptée à votre logement.
Votre projet isolation

Votre demande est envoyée. Je vous rappelle rapidement.

Matthieu — Artisan plâtrier peintre Batimm Renov
MatthieuArtisan plâtrier peintre · Saône-et-Loire, Jura & Ain
Votre artisan direct

Un seul artisan.
Matthieu.
Du devis à la livraison.

Matthieu intervient lui-même sur chaque chantier. Pas d'équipe, pas de sous-traitant, pas d'intermédiaire. Un seul interlocuteur de la première visite jusqu'à la livraison finale — avec la même exigence du début à la fin.

Assurance décennaleAttestation fournie sur demande
15 ans d'expérienceRénovations résidentielles & pros
Sans sous-traitanceMatthieu seul sur chaque chantier
Avis Google 5★Note maximale — clients vérifiés
Demander mon devis gratuit →

Questions fréquentes

Ce que vous me demandez

Par les combles, dans la quasi-totalité des cas. C'est la surface qui perd le plus de chaleur — environ 30 % des déperditions d'un logement non isolé selon l'ADEME —, la moins chère à traiter au mètre carré, et la seule qui ne vous fait pas perdre de surface habitable. Les murs viennent ensuite, puis le plancher bas si la maison est sur cave ou vide sanitaire.

Entre 240 et 320 mm de laine minérale selon la performance visée, ce qui correspond à une résistance thermique R comprise entre 7 et 10. En pratique, l'épaisseur supplémentaire coûte peu par rapport à la main-d'œuvre : passer de 240 à 300 mm est presque toujours rentable puisque le déplacement, la protection et la pose sont déjà payés.

Comptez 25 à 50 €/m² posé pour des combles perdus en laine déroulée, 30 à 65 €/m² pour un plancher bas isolé par la sous-face, 50 à 95 €/m² pour un mur doublé par l'intérieur et 55 à 100 €/m² pour des rampants de combles aménagés. Ces fourchettes comprennent la fourniture et la pose, hors bandes et peinture. L'écart tient surtout à l'état du support, à l'accès et au traitement des points singuliers — trappe, conduit de cheminée, traversées de gaines. Seul un devis établi après visite engage.

Le plus souvent parce qu'il ne décrit pas le même travail. Un intitulé comme « isolation des combles, 80 m² » ne dit ni l'épaisseur posée, ni la résistance thermique R obtenue, ni ce qui est fait autour : trappe, conduit de cheminée, tours de fenêtres, membrane et traversées de gaines, dépose de l'ancien isolant, protection des sols et évacuation. Ces postes coûtent du temps et de la matière, et ils ne se voient plus une fois la plaque posée. Comparez les devis ligne à ligne plutôt que sur le total : à contenu identique, l'écart de prix devient lisible, et s'il reste, il est justifié.

Des combles perdus de 80 m² se traitent en 1 à 2 jours. Un rampant de combles aménagés demande 3 à 5 jours pour une pièce, finition peinture comprise. Un doublage de murs se compte en 2 à 4 jours par pièce. Un plancher bas accessible depuis une cave se fait en 1 à 2 jours pour 60 m².

Leur pouvoir isolant est proche : λ de 0,032 à 0,040 pour la laine de verre, 0,034 à 0,041 pour la laine de roche. La différence est ailleurs. La laine de roche est plus dense, elle ne se tasse pas dans le temps et elle atténue nettement mieux les bruits : c'est celle que je choisis pour les doublages de murs et de cloisons. La laine de verre, plus légère et plus économique, convient très bien en combles et en rampants sur un support sec.

Non : ces aides — MaPrimeRénov', Certificats d'Économies d'Énergie, Éco-PTZ — exigent une entreprise certifiée RGE, et je ne le suis pas. Je le dis avant la visite, pas au moment de monter le dossier. Ce que ça change vraiment : vous n'avez pas de demande à déposer avant de démarrer, pas d'instruction à attendre, et rien à avancer puisque l'aide est versée après la fin des travaux. La bonne comparaison n'est pas « avec aide » contre « sans aide », mais reste à charge contre reste à charge, sur deux devis qui décrivent le même travail. Si l'isolation est votre seul poste sur une grande surface, ou si vos revenus vous placent dans les barèmes les plus aidés, une entreprise RGE sera sans doute plus intéressante : je vous le dirai à la visite.

Comparez le reste à charge, jamais le montant de l'aide. Prenez les deux devis et vérifiez d'abord qu'ils décrivent le même travail : même surface, même isolant, même épaisseur, même résistance thermique R visée, même traitement des points singuliers — trappe, conduit de cheminée, traversées de gaines. Retranchez ensuite l'aide estimée du devis qui y a droit, et mettez les deux soldes face à face. Regardez enfin le calendrier et la trésorerie : une aide se demande avant le démarrage des travaux et se perçoit après leur achèvement, donc vous l'avancez. Un devis moins cher qui ne mentionne ni l'épaisseur ni le R visé ne décrit pas le même chantier.

C'est un endroit où l'isolant s'interrompt et où la chaleur passe directement de l'intérieur vers l'extérieur : about de plancher, angle de mur, tour de fenêtre, trappe de combles. Les ponts thermiques représentent environ 5 % des déperditions, mais leur effet est plus large : ce sont les points froids où la condensation apparaît, puis les moisissures. Les traiter coûte peu pendant le chantier et devient très coûteux après.

Oui dans la grande majorité des isolations par l'intérieur, et toujours du côté chauffé, c'est-à-dire côté pièce. Son rôle est de freiner l'entrée de la vapeur d'eau dans la paroi pour éviter qu'elle ne se condense dans l'isolant. Sur un mur ancien en pisé ou en pierre, on utilise un frein-vapeur plutôt qu'un pare-vapeur étanche : il freine sans bloquer, et laisse le mur sécher dans les deux sens.

Comptez 13 à 18 cm par mur traité, ossature et plaque comprises, et 8 à 12 cm sous un rampant. Sur une chambre de 9 m² dont on doublerait deux murs, la perte se ressent ; sur un séjour de 30 m², elle passe inaperçue. C'est un arbitrage à faire pièce par pièce, et parfois la bonne réponse est d'isoler le plafond et de laisser les murs.

Non, pas avant d'avoir traité la cause. Isoler par-dessus des remontées capillaires actives revient à enfermer l'humidité derrière une plaque neuve : l'isolant se gorge d'eau, perd son efficacité, et le problème réapparaît en pire deux hivers plus tard. On traite d'abord, on laisse sécher, on isole ensuite.

En partie, et cela dépend du matériau. Ce qui compte l'été, c'est le déphasage : le temps que met la chaleur à traverser la paroi. Une laine minérale légère freine peu ; la fibre de bois et la ouate de cellulose, plus denses, décalent le pic de chaleur de plusieurs heures. Sur une chambre sous toit exposée sud, c'est la différence entre une pièce vivable et une pièce qu'on déserte en août.

Non, je travaille uniquement par l'intérieur. L'isolation par l'extérieur relève d'un autre métier et d'autres moyens : échafaudage, traitement des façades, reprise des débords de toiture. Si c'est la bonne solution pour votre maison, je vous le dirai en visite.

Oui, avec une machine louée pour le chantier — et c'est justement pour ça que je ne le propose pas systématiquement. Sur des combles accessibles, je pose la laine en rouleaux ou en panneaux, à la main, en deux couches croisées : le résultat est équivalent voire plus régulier, et la location ne vous est pas facturée ; sur des combles très encombrés ou inaccessibles, la pose à la main laisse forcément des manques et le soufflage devient le bon choix. Je vous dis à la visite lequel des deux convient, et pourquoi.

Oui, et c'est souvent la meilleure façon de procéder quand on habite sur place. Chaque pièce est traitée puis rendue utilisable avant de passer à la suivante. C'est aussi ce qui permet d'étaler la dépense sans perdre en cohérence, à condition de traiter les jonctions entre zones isolées et non isolées.

Oui, c'est le bâti le plus courant sur mon secteur. Ces murs doivent pouvoir continuer à évacuer leur humidité : on conserve une lame d'air derrière l'ossature, on utilise un frein-vapeur plutôt qu'un pare-vapeur étanche, et on ne colle jamais d'isolant contre la maçonnerie. Sur certains murs épais, sains et bien exposés, je conseille parfois de ne pas isoler du tout.

Matthieu, seul, du devis aux finitions. Il n'y a ni équipe qui tourne ni sous-traitance : la même personne fait le diagnostic, monte l'ossature, pose l'isolant, tire les bandes et peint. C'est ce qui limite la zone d'intervention, et c'est aussi ce qui explique qu'il n'y ait aucun raccord raté entre corps de métier.

Depuis Louhans, en Saône-et-Loire, sur trois départements : la Saône-et-Loire (Louhans, Chalon-sur-Saône, Tournus, Cuisery, Verdun-sur-le-Doubs), le Jura (Lons-le-Saunier, Orgelet, Bletterans, Dole) et l'Ain (Pont-de-Vaux, Vonnas, Bourg-en-Bresse). Au-delà, cela dépend de la taille du chantier : une semaine de travail justifie un trajet qu'une demi-journée ne justifie pas.

Le vocabulaire

Les termes que vous verrez sur un devis

Pour lire un devis d'isolation et comparer deux propositions, il faut comprendre six mots. Les voici, sans jargon.

R — résistance thermique
La capacité d'une paroi à s'opposer au passage de la chaleur, en m²·K/W. Plus R est élevé, mieux c'est. R = épaisseur ÷ λ. C'est la valeur qui doit figurer sur le devis, poste par poste.
λ — lambda, conductivité
La capacité du matériau lui-même à laisser passer la chaleur, en W/m·K. Plus λ est bas, plus le matériau isole. Une laine minérale courante se situe entre 0,032 et 0,041.
ITI — isolation thermique par l'intérieur
L'isolant est posé côté pièce, derrière un doublage. C'est ce que je réalise. Par opposition à l'ITE, posée côté façade.
Pont thermique
Un endroit où l'isolant s'interrompt et où la chaleur passe directement : angle, about de plancher, tour de fenêtre, trappe. Point froid où la condensation apparaît en premier.
Pare-vapeur et frein-vapeur — valeur Sd
Une membrane posée côté chauffé pour freiner l'entrée de la vapeur d'eau dans la paroi. Sa fermeture se mesure par la valeur Sd, en mètres : plus elle est élevée, plus la membrane est étanche. Un frein-vapeur laisse la paroi respirer ; un pare-vapeur la ferme.
Déphasage
Le temps que met la chaleur à traverser la paroi, en heures. C'est la valeur qui décide du confort d'été : un bon déphasage repousse le pic de chaleur à la nuit, quand on peut ventiler.
Zones desservies

Isolation intérieure en Saône-et-Loire, Jura & Ain

Depuis la Bresse, j'interviens sur les trois départements. Chaque ville ci-dessous a sa page dédiée : bâti local, contraintes et chantiers du secteur.

Jura
Ain

Aller plus loin

L'isolation n'arrive jamais seule

Un chantier d'isolation en entraîne toujours d'autres — avant, pendant et après. Voici l'ordre dans lequel ils s'enchaînent, parce que le respecter change le résultat autant que le geste lui-même.

Les trois d'un coup Rénovation de maison ancienne Pisé, pierre ou brique pleine : diagnostic du bâti, plâtrerie, isolation et finitions respirantes. Un seul artisan du devis à la dernière couche, et un seul chantier au lieu de quatre. Voir la prestation

Enchaînées dans un même chantier, ces prestations coûtent nettement moins cher que menées séparément : la protection, le déplacement et l'installation ne sont payés qu'une fois.

07 54 32 98 64Devis gratuit
