Rénovation complète
de votre intérieur

Maison ancienne, ferme, appartement ou pavillon : quand tous les postes tombent sur le même bâtiment, ce n'est plus une addition de travaux, c'est un ordre à tenir.

Un seul artisan, de bout en bout Devis écrit, poste par poste Assurance décennale

Ce que « complète » veut dire ici

Tout l'intérieur,
par une seule personne
De la reprise des murs à la dernière couche de peinture : plâtrerie, isolation par l'intérieur, enduits, sols, peinture et finitions. Pas de sous-traitance, pas de relais entre deux entreprises. TVA à 10 % dans un logement achevé depuis plus de deux ans, 5,5 % sur les travaux d'amélioration énergétique, 20 % en construction neuve. Seul le devis établi après la visite engage. Les ordres de grandeur, poste par poste ↓

Ce que je fais

  • Cloisons, doublages et faux plafonds
  • Isolation thermique par l'intérieur
  • Enduits à la chaux, rejointoiement
  • Bandes, ratissage, lissage
  • Traitement de l'humidité
  • Peinture, papier peint, enduits décoratifs
  • Revêtements de sol et plinthes
  • Façade : nettoyage et mise en peinture

Ce que je ne fais pas : l'électricité, la plomberie, le chauffage, la couverture, la charpente, les menuiseries et le terrassement. Ce ne sont pas mes métiers. En revanche je sais à quel moment ils doivent passer, et c'est souvent ça qui manque à un projet — l'ordre est juste en dessous.

Le métier

Une rénovation complète n'est pas une addition de travaux. C'est un ordre.

La question qu'on me pose le plus souvent au téléphone n'est pas « combien ». C'est « par où on commence ? » — et c'est la bonne question, parce que sur un chantier complet chaque étape rend la précédente définitive. Une couche de peinture ferme un mur : tout ce qui aurait dû passer derrière y reste.

  1. La visite, et ce qu'on ouvre avant de chiffrer

    Le tour du bien avec vous, pièce par pièce : état des supports, traces d'eau, anciens revêtements, hauteurs, état des sols. C'est là qu'on décide ce qui entre dans le chantier et ce qui en sort — parfois un poste est écarté parce qu'il ne sert à rien.

    C'est moi
  2. L'eau, avant absolument tout le reste

    Un mur qui prend l'eau ne se rénove pas, il se traite. Doubler ou peindre par-dessus enferme le problème derrière une belle surface : il ressort deux hivers plus tard, à travers les travaux neufs. Le seul poste qui n'admet aucun report — voir le traitement de l'humidité.

    C'est moi
  3. L'enveloppe : couverture, gouttières, menuiseries

    Refaire un rampant sous des tuiles en fin de vie, ou isoler derrière des fenêtres qui sifflent, c'est payer deux fois le même mètre carré. Ce ne sont pas mes postes, mais ils passent avant moi — et s'ils manquent au projet, je le dis avant de chiffrer.

    Un autre corps de métier
  4. Les réseaux : électricité, plomberie, chauffage

    Tout ce qui doit être caché dans un mur ou un plafond se pose avant que je le referme : gaines, réservations, points d'éclairage, arrivées et évacuations. Une prise ajoutée après le placo, c'est une saignée dans un mur fini.

    Un autre corps de métier
  5. La distribution et l'isolation

    Cloisons, doublages, faux plafonds, et l'isolant dedans. L'étape qui dessine les volumes définitifs et qui apporte le plus de confort thermique. Elle se fait d'un tenant : l'isolant et le parement qui le referme sont le même geste — voir la plâtrerie et l'isolation par l'intérieur.

    C'est moi
  6. Les bandes, les enduits, le ratissage

    L'étape invisible, et celle qui décide du rendu final. Deux passes minimum sur les joints, séchage entre elles, puis reprise de la surface au couteau large. C'est là que passe le temps, et c'est la première ligne qu'un devis court fait disparaître — voir le ratissage et lissage.

    C'est moi
  7. Le support du sol : ragréage, puis carrelage

    Un sol ancien est rarement plan : il se reprend avant la pose, sinon le défaut se voit sur le revêtement neuf — et sur un parquet flottant, il s'entend. Carrelage et faïence à ce moment, avant la peinture : la découpe salit.

    C'est moi
  8. La peinture, plafonds puis murs

    Impression sur support neuf, puis deux couches de finition. Toujours plafonds avant murs : une projection sur un mur pas encore peint ne coûte rien, l'inverse coûte une reprise. Voir la peinture intérieure et le papier peint.

    C'est moi
  9. Les sols souples, les plinthes, les retouches

    Parquet, stratifié ou vinyle en dernier, murs secs : le poste le plus facile à rayer et le plus cher à reprendre. Puis les plinthes, l'appareillage, et le tour de la pièce ensemble. Voir les revêtements de sol.

    C'est moi

Le métier

Les quatre inversions qui coûtent le plus cher

Aucune de ces quatre erreurs ne se voit le jour de la livraison. Toutes se payent ensuite, et toujours au prix fort : en refaisant un poste déjà payé.

L'inversionCe qu'elle coûte réellement
Isoler ou doubler un mur avant d'avoir traité l'eauL'isolant se charge et perd sa performance, la plaque neuve tache par l'arrière. On rouvre : le poste est payé deux fois, et la deuxième fois avec de la démolition en plus.
Fermer les murs avant que les réseaux soient passésChaque prise oubliée devient une saignée dans un mur fini. La reprise ne se limite pas au trou : enduit, ratissage et peinture sur toute la zone, avec un raccord visible en lumière rasante.
Peindre avant de poser le carrelage ou de ragréerPoussière de découpe et projections de colle sur la peinture fraîche. On protège, on nettoie, et on finit quand même par repasser une couche.
Poser le parquet avant de peindreProtections intégrales, plinthes à déposer puis reposer, et des retouches en pied de mur qui ne valent jamais une bande peinte au sol libre.

Le tableau se fait défiler horizontalement.

C'est le cas le plus fréquent, et ce n'est pas un problème : un chantier complet se découpe très bien. La règle : on phase par pièce ou par étage, jamais par corps de métier. Une pièce terminée entièrement est une pièce qu'on habite ; une maison dont tous les murs sont montés mais rien n'est peint reste inhabitable en entier.

Seule exception : ce qui traverse le bâtiment — l'eau, les réseaux, l'isolation d'un même volume — se fait en une fois, parce que couper en deux revient à ouvrir deux fois. Quand j'adapte un chantier à un budget, j'adapte son ampleur, jamais la façon de le faire.

Parce qu'une durée annoncée avant la visite est une durée inventée. Elle dépend de l'état réel des supports — qu'on ne connaît qu'une fois l'ancien revêtement retiré —, du nombre de corps de métier à intercaler, et des temps de séchage : un enduit sèche à sa vitesse, pas à celle du planning.

Ce que je peux dire, c'est ce qui allonge un chantier : des reprises découvertes en cours de route, l'attente d'un autre artisan, et un logement occupé qui impose de travailler pièce par pièce. La durée figure dans le devis, après la visite, et vous êtes prévenu si elle bouge.

Le métier

Cinq chantiers, avant et après

Ce sont des chantiers réels, photographiés au même endroit avant le premier coup de règle et après la dernière couche. Ils ne sont pas là pour décorer : chacun montre une situation différente, et pour chacune ce qui a réellement été fait, dans l'ordre où ça a été fait.

01

Une grange devenue pièce de vie

Ferme · grange

AvantIntérieur de grange avant travaux : portes de bois, piliers de pierre verdis, murs enduits écaillés et sol brut
AprèsMême volume après rénovation : piliers de pierre nettoyés, murs blancs, poutres apparentes claires et grande baie vitrée

Le volume n'a pas changé et les piliers sont les mêmes : c'est le repère qui permet de comparer les deux images.

  • Ce qui posait problème. Piliers et murs colonisés par le vert, enduits pulvérulents en pied, aucune isolation, une porte charretière en bois pour seule ouverture.
  • Ce qui a été fait. Nettoyage et rejointoiement de la pierre laissée apparente, doublage isolé sur le reste, plafond repris et poutres habillées, enduits et peinture.
  • Ce qui décide du rendu. Choisir quelle pierre reste visible et laquelle disparaît derrière un doublage. Tout laisser apparent est une erreur de confort ; tout fermer efface le bâtiment.
02

Une pièce de vie sous la moquette

Maison de village en pierre

AvantSéjour ancien avant travaux : moquette à motifs, plafond crépi, mobilier d'époque et fils électriques apparents
AprèsMême séjour après rénovation : murs en pierre rejointoyée, parquet en chêne clair, plafond lisse et verrière noire

L'ouverture au fond et le mur de gauche sont les mêmes : seul le traitement des surfaces a changé.

  • Ce qui posait problème. Moquette collée sur un sol irrégulier, plafond crépi qui écrasait la pièce, murs de pierre recouverts et fils en applique.
  • Ce qui a été fait. Dépose complète, réseaux repris par l'électricien, plafond refait à plat, pierre dégagée et rejointoyée, ragréage puis parquet.
  • Ce qui décide du rendu. Le plafond. C'est lui qu'on ne regarde jamais sur les photos avant, et c'est lui qui donne l'impression de hauteur une fois refait à plat.
03

Une entrée qui n'existait plus

Maison de bourg

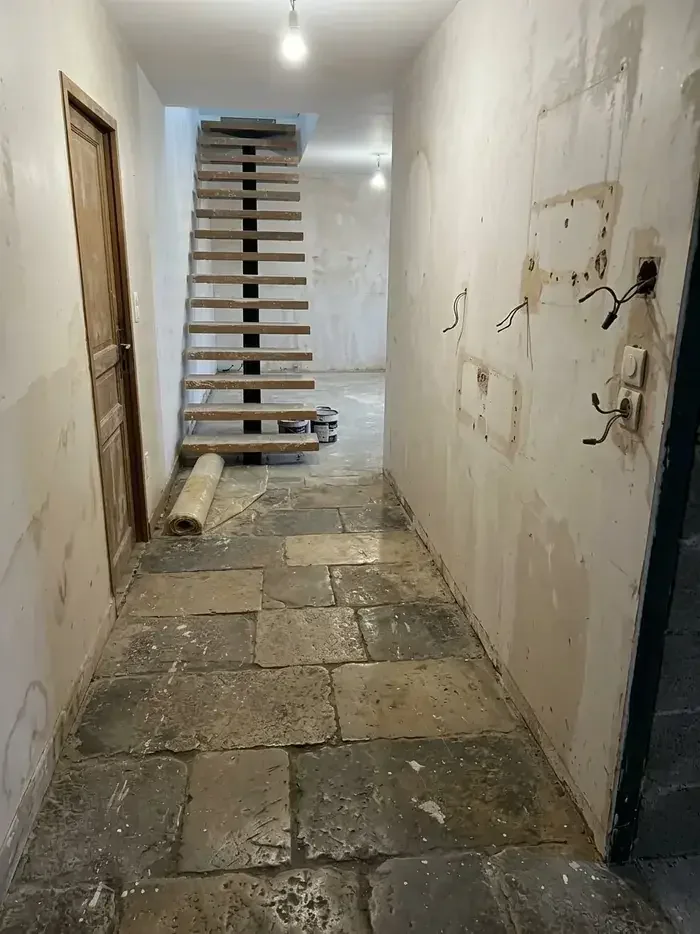

AvantEntrée en travaux : murs décroûtés, boîtiers électriques et fils sortis, dalles de pierre disjointes, escalier nu
AprèsMême entrée terminée : parquet en chêne clair, mur habillé d'un papier peint géométrique en relief, escalier à marches bois

L'escalier et la porte de gauche n'ont pas bougé : le sol et les deux murs, oui.

  • Ce qui posait problème. Un mur ouvert pour les réseaux, un sol en dalles trop irrégulier pour recevoir quoi que ce soit, aucune finition.
  • Ce qui a été fait. Rebouchage et enduit après le passage de l'électricien, ratissage complet, ragréage du sol, pose du parquet, peinture et papier peint sur le mur d'appui.
  • Ce qui décide du rendu. L'ordre. Ce mur a été enduit une seule fois, parce que les boîtiers étaient posés avant. Repris après finition, il aurait fallu tout ratisser une seconde fois.
04

Un couloir mouluré remis en état

Maison de maître

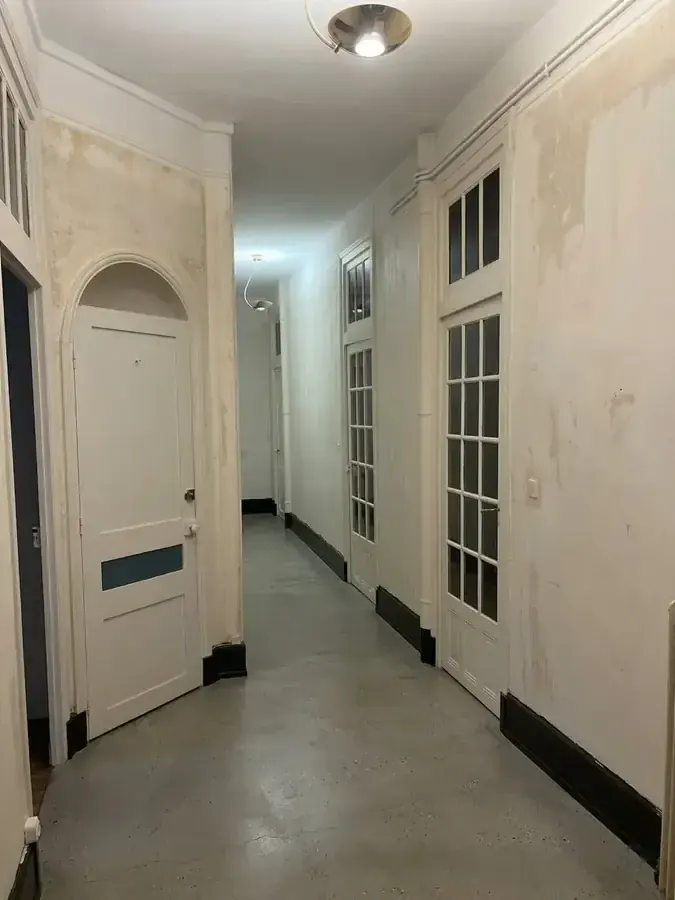

AvantCouloir ancien avant travaux : murs tachés et cloqués, sol en béton usé, portes vitrées et corniches encrassées
AprèsMême couloir après rénovation : parquet en chêne foncé, arche peinte en vert profond, corniches et portes vitrées repeintes en blanc

L'arche, les portes vitrées et les corniches sont d'origine : rien n'a été remplacé, tout a été repris.

  • Ce qui posait problème. Des murs cloqués et tachés sur toute la hauteur, des moulures noyées sous les couches, un sol de circulation nu.
  • Ce qui a été fait. Décapage des zones cloquées, reprise des fonds, ratissage, remise en peinture des moulures et des menuiseries intérieures, parquet posé après.
  • Ce qui décide du rendu. Le respect du profil des moulures. Une corniche noyée sous une couche de trop perd son dessin, et ça ne se rattrape qu'au décapage.
05

Une pièce à reprendre entièrement

Bien inhabité, avant remise en location

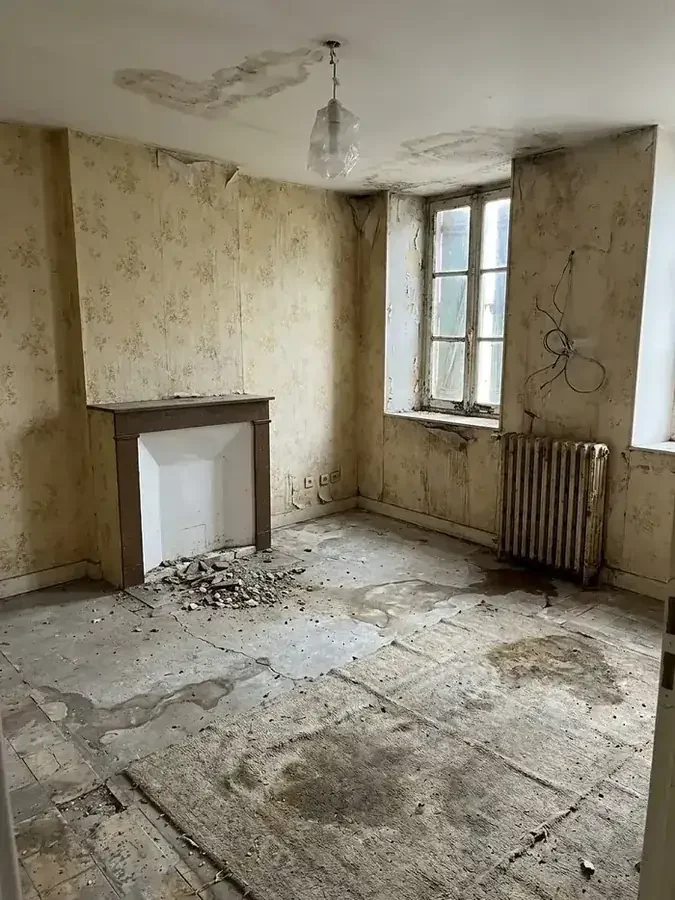

AvantPièce très dégradée : papier peint fleuri décollé, auréoles d'infiltration au plafond, sol éventré, radiateur en fonte rouillé
AprèsMême pièce terminée : murs et plafond blancs, sol stratifié bois gris, cheminée ancienne conservée et repeinte

La cheminée et l'embrasure de fenêtre servent de repère : c'est bien la même pièce.

  • Ce qui posait problème. Auréoles au plafond, papiers peints superposés décollés, sol démoli, humidité en pied de mur.
  • Ce qui a été fait. Cause de l'infiltration traitée d'abord, plafond repris, dépose de tous les revêtements, enduit et ratissage complets, ragréage, peinture puis sol stratifié.
  • Ce qui décide du rendu. Avoir traité le plafond en premier. Une auréole recouverte sans traiter la cause traverse la peinture neuve en une saison.
Photo à fournir 3 / 4 vertical · 900 px de large minimum

Le « pendant » : la même pièce à mi-chantier

Les cinq couples ci-dessus racontent le début et la fin. Il manque le milieu, et c'est exactement le moment que personne ne montre : l'ossature posée, l'isolant en place, les plaques montées mais pas encore enduites. Une seule photo de ce type vaut trois paragraphes, parce qu'elle prouve qu'il y a quelque chose derrière la peinture.

Le cadrageDepuis l'angle de la pièce, à hauteur d'œil, pour prendre un mur entier et le raccord avec le plafond.
Ce qui doit être visibleL'ossature métallique, l'isolant entre les rails, et une zone déjà refermée par les plaques.
La lumièreLumière du jour, sans flash. En fin de journée si la pièce est sombre, mais pas de spot de chantier dans l'axe.
Ce qu'il faut éviterLe désordre au premier plan : sacs, gobelets, câbles au sol. Un chantier rangé se photographie mieux qu'un chantier propre mais encombré.
Le même angleSi c'est une des cinq pièces ci-dessus, refaire exactement le cadrage de l'« avant » : on gagne un triptyque.
Aucune personneNi visage ni silhouette : la photo doit rester utilisable sans autorisation à demander.

Ce texte est écrit pour cette photo : à la livraison, rien n'a besoin d'être réécrit.

Le métier

« Complète » ne veut pas dire « tout »

Je suis plâtrier peintre, pas entreprise générale. Ce que je réalise de bout en bout, c'est l'intérieur fini : tout ce qui se voit et tout ce qui se trouve juste derrière. Ce que je ne fais pas, je préfère vous le dire au téléphone plutôt qu'une fois le devis signé.

Du début à la fin, par moi

  • Dépose et préparationRetrait des anciens revêtements, décroûtage, protection du bâti conservé.
  • Traitement de l'humiditéRecherche de la cause, décroûtage, enduits d'assainissement, finitions respirantes.
  • PlâtrerieCloisons, doublages, faux plafonds, habillage de poutres, niches et retombées.
  • Isolation par l'intérieurCombles perdus, rampants, murs, planchers bas, avec le parement qui les referme.
  • Enduits et finition de surfaceBandes, enduits à la chaux, rejointoiement, ratissage, lissage.
  • SolsRagréage, carrelage, parquet, stratifié, vinyle, plinthes.
  • Peinture et décorPlafonds, murs, boiseries, papier peint, béton ciré et enduits décoratifs.
  • ExtérieurNettoyage et mise en peinture de façade, reprise des soubassements.

Ce que je ne fais pas

  • Électricité et plomberieJe ne tire aucun câble et je ne touche à aucun réseau d'eau. Je prépare les réservations, je referme après.
  • Chauffage et ventilationNi pose de chaudière ou de pompe à chaleur, ni installation de VMC.
  • Couverture et charpenteToiture, gouttières, reprise de structure : ce sont des métiers à part, et ils passent avant moi.
  • MenuiseriesFenêtres, portes extérieures, escaliers : je ne les fournis pas et je ne les pose pas.
  • Terrassement et drainageRien à l'extérieur du mur : pas de drain périphérique, pas de cuvelage de cave.
  • Isolation par l'extérieurPas d'ITE : rien qui se pose depuis l'extérieur du mur.
  • Certification RGEJe n'en dispose pas : les aides qui l'exigent ne sont pas mobilisables sur mes devis.

Ce que ça change pour vous. Sur un chantier complet, les défauts n'apparaissent presque jamais dans un poste : ils apparaissent au raccord entre deux. Quand la plâtrerie, l'enduit, le sol et la peinture sont tenus par la même personne, il n'y a plus de raccord à négocier — et plus personne à qui faire porter un malentendu. Les seuls raccords qui restent sont ceux avec l'électricien, le plombier et le menuisier : trois rendez-vous, pas dix.

Le métier

Chez vous pendant les travaux, sans enjoliver

Une rénovation complète, c'est plusieurs semaines de votre vie, pas seulement un devis. Voici les questions qu'on n'ose pas poser à un artisan — et les réponses telles qu'elles sont, y compris quand elles ne sont pas confortables.

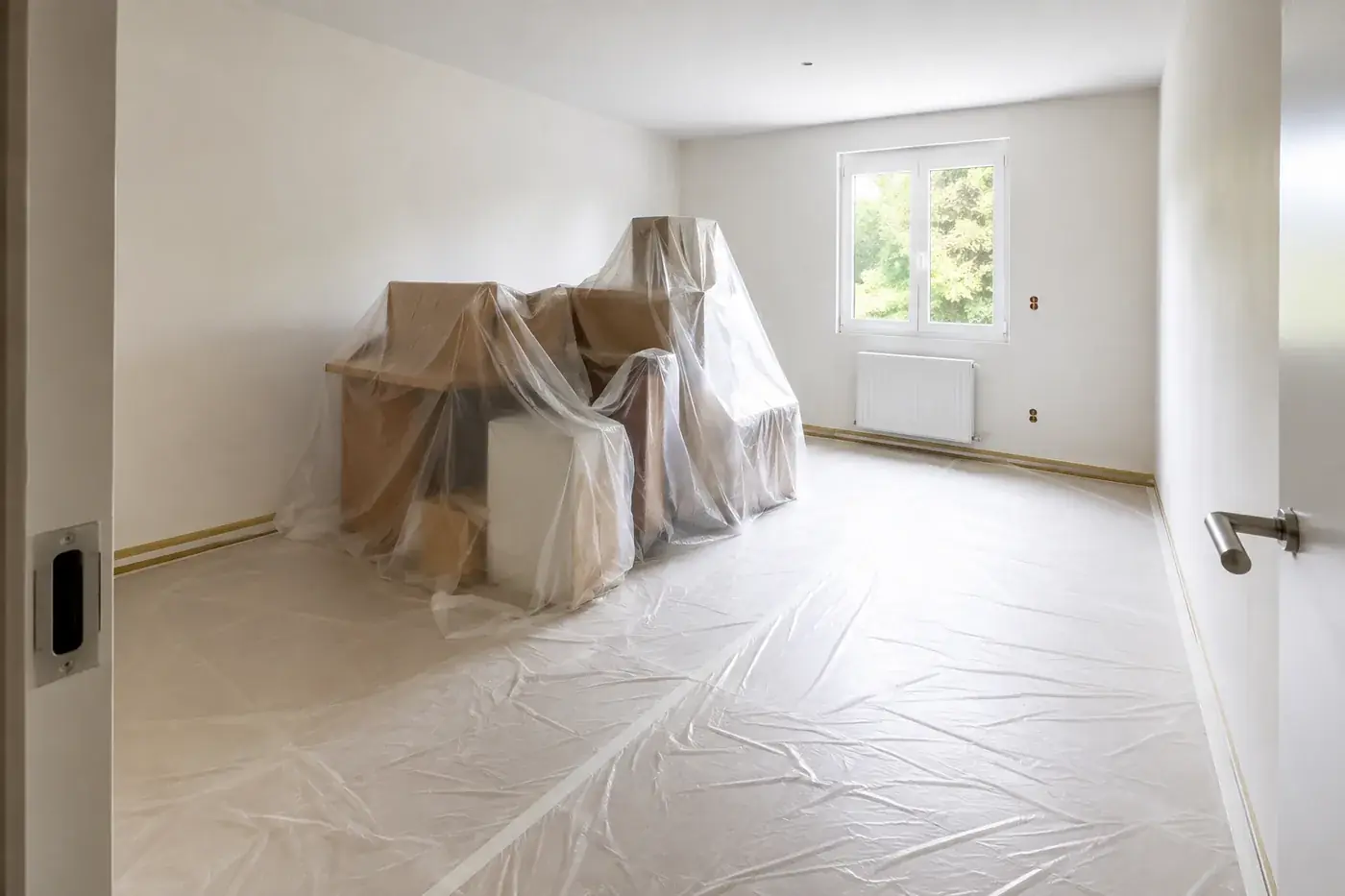

Pièce en cours de chantier : sol entièrement bâché, meubles regroupés et filmés sous plastique de protection
Ce qu'on voit en rentrant le soir dans une pièce en travaux : le sol bâché d'un mur à l'autre et les meubles filmés. C'est la première ligne du devis, pas une option.

Oui dans la plupart des cas, à condition d'accepter le phasage : on isole une zone, on la termine, on passe à la suivante. Vous perdez l'usage d'une ou deux pièces à la fois, pas de la maison.

Ce qui rend le maintien sur place difficile, c'est la cuisine et la salle de bains : dès qu'elles entrent dans le chantier, il faut une solution de repli. Et si le logement est vide, dites-le : un chantier sans meubles ni contrainte d'accès va plus vite, et ça se voit sur le devis.

La plâtrerie est le poste le plus salissant d'une rénovation intérieure : le ponçage des joints produit une poussière très fine qui se déplace dans tout le logement si rien ne l'arrête. Ce n'est pas exagéré, c'est le sujet.

Ce qui la contient : confiner la zone par une bâche sur la porte, poncer à la machine raccordée à un aspirateur, et nettoyer chaque soir plutôt qu'à la fin. La différence entre les deux méthodes ne se voit pas sur le mur fini — elle se voit dans le reste de la maison.

Le gros mobilier se regroupe au centre et se filme, ou se déplace de pièce en pièce au fil du phasage. Ce qui est fragile, précieux ou encombrant, vous le sortez : plus sûr pour vous, plus rapide pour moi.

Revêtements déposés, gravats et chutes sont évacués : ils ne restent pas en tas dans le jardin. Prévenez-moi seulement s'il n'y a ni accès véhicule ni stationnement : ça change la logistique, donc le devis.

Il y aura des jours où personne ne travaille chez vous, et ce n'est pas de l'abandon : un enduit sèche avant d'être poncé, une chape avant d'être recouverte, une impression avant d'être peinte. Forcer un séchage, c'est fabriquer le défaut qu'on verra dans six mois.

L'autre cause d'attente, c'est l'autre artisan. Quand l'électricien ou le menuisier passe entre deux de mes étapes, je marque une pause : vous êtes prévenu, une date de reprise est fixée, et vous avez mon numéro direct.

On fait le tour ensemble, pièce par pièce, avant que je remballe. Pas au téléphone une semaine plus tard, quand vos meubles sont déjà revenus et que plus personne ne peut rien reprendre sans tout redéplacer.

Le tour se fait à la lumière du jour et lampe en main sur les zones sensibles : les angles, les raccords entre ancien et neuf, les pieds de mur et les plinthes. Ce qui n'est pas conforme est repris à ce moment-là. Ce qui l'est, vous le validez — et c'est vous qui validez, pas moi.

Le métier

Ce qui fait le prix — et pourquoi il n'y a pas de prix au m² pour une rénovation complète

Une rénovation, on n'en fait pas trois dans sa vie : il n'y a aucune raison d'en connaître les prix. Vous n'avez pas besoin d'arriver avec un chiffre — c'est mon travail de vous le donner. Mais vous avez le droit de savoir où vous mettez les pieds avant même de m'appeler.

Fourchettes indicatives, fourniture et pose
PosteOrdre de grandeur
Peinture intérieureMurs et plafonds, préparation + 2 couches20 – 65 €par m²
Ratissage & lissagePréparation des supports, finition soignée12 – 35 €par m²
PlâtrerieCloison, doublage, faux plafond50 – 105 €par m²
Isolation thermiqueCombles perdus, rampants, murs ou planchers bas25 – 100 €par m²
Rénovation intérieure complètePlâtrerie, peinture, sols, finitionsSur devisaprès visite

Le tableau se fait défiler horizontalement.

Ces quatre fourchettes sont l'outil de calibrage : prenez les surfaces concernées, multipliez, additionnez, et vous tenez le bon ordre de grandeur avant de décrocher le téléphone. La dernière ligne reste « sur devis » pour une raison simple : un prix au mètre carré habitable ne veut rien dire sur une rénovation complète. Deux maisons de 100 m² dont l'une a ses murs sains et l'autre tout à décroûter n'ont pas le même chantier, et ne devraient pas avoir le même chiffre.

Les six facteurs qui font varier un devis

01

L'état réel des supports

Le poste le plus variable, et celui qu'on découvre en partie après la dépose. Un mur sain se prépare en une passe ; un mur pulvérulent se décroûte, se reprend et se laisse sécher.

02

Le niveau de finition attendu

Un mur qui recevra un papier peint à grain et un mur qui recevra un satiné ne demandent pas le même travail de surface. C'est ce que décrit le classement Q1 à Q4.

03

Le nombre de postes

Chaque poste ajouté coûte moins cher que s'il était traité seul : une seule installation, un seul échafaudage, une seule protection. C'est le vrai avantage économique d'un chantier groupé.

04

Occupé ou vide

Un logement vide se traite d'un bloc. Un logement habité impose de protéger, de phaser, de démonter et de remonter : c'est du temps, et c'est visible sur le total.

05

Les hauteurs et les accès

Un plafond à 3,50 m, un escalier en colimaçon, un étage sans ascenseur ou une cour sans stationnement changent la logistique de chaque livraison de matériaux.

06

La géométrie du bâti

Les murs anciens ne sont ni d'aplomb ni d'équerre. Les redresser, les habiller autour d'une poutre ou d'un pan coupé prend plus de temps qu'un mur droit à surface égale.

La TVA. Dans un logement achevé depuis plus de deux ans, les travaux de rénovation relèvent du taux réduit de 10 %, et les travaux d'amélioration énergétique — l'isolation notamment — du taux de 5,5 %. En construction neuve, c'est 20 % sur l'ensemble. Elle apparaît ligne par ligne sur le devis : c'est aussi un point de comparaison entre deux devis, parce qu'un total affiché hors taxes et un total affiché toutes taxes comprises ne se comparent pas.

Ces fourchettes sont des ordres de grandeur, données pour que vous puissiez vous situer. Elles ne valent pas devis : seul le devis établi après la visite engage, et la visite est gratuite. Et si votre budget est plus serré que le projet, dites-le — j'adapte l'ampleur du chantier, pas la façon de le faire.

Le métier

Un devis moins cher, moins cher pourquoi ?

Demander plusieurs devis est normal, et c'est même une bonne idée. Le problème n'est pas le nombre de devis : c'est qu'un total ne se compare pas. Sur une rénovation complète, deux entreprises peuvent écrire le même mot — « peinture », « plâtrerie », « finitions » — et décrire deux chantiers qui n'ont rien à voir.

Les trois écarts qui expliquent presque tout

Écart 1

La préparation des supports

C'est la ligne la plus facile à raccourcir, parce qu'elle ne se voit pas le jour de la livraison. Une couche d'enduit au lieu de deux, un ponçage rapide, pas de lumière rasante : le mur est lisse à la réception, et il montre ses reprises au premier soleil d'hiver rasant.

Écart 2

Le nombre de couches, et lesquelles

Sur un support neuf ou repris, il faut une impression puis deux couches de finition. « Mise en peinture » sans autre précision peut décrire trois passages comme un seul. Le mur paraîtra identique deux mois, puis les fonds ressortiront par transparence.

Écart 3

Ce qui est « non compris »

Protections, dépose des anciens revêtements, évacuation des gravats, nettoyage final, reprise des plinthes. Chacun de ces postes est légitime en supplément — mais s'ils sont absents du devis sans être annoncés comme exclus, ils reviendront en cours de chantier.

Le décalage

L'économie se voit à la signature, le coût se voit une à trois saisons plus tard

C'est ce qui rend la comparaison si difficile : au moment de choisir, les deux devis promettent la même pièce finie. La différence n'apparaît pas à la livraison. Elle apparaît quand la lumière change, quand le chauffage repart, ou quand il faut repeindre trois ans trop tôt.

Où j'ai de la souplesse, où je n'en ai aucune

Le périmètre est la variable la plus souple d'un chantier complet. On peut sortir une pièce du lot, garder un sol existant qui tient encore, décaler la façade à l'année suivante. Sur une rénovation, choisir l'ordre coûte moins cher que choisir moins bien — et cet ordre, on le pose ensemble à la première visite.

Ce qui n'a aucune souplesse, c'est l'ordre des travaux et les temps de séchage entre eux. La plâtrerie sèche avant la peinture, le ragréage avant le sol, l'assainissement avant l'isolation. Compresser un planning ne fait pas gagner des semaines : ça déplace le problème sur le poste suivant, et c'est le dernier arrivé qui hérite du défaut de tous les autres.

La limite : je n'inverse pas l'ordre des corps d'état pour tenir une date. Ce que je peux faire, et qui change tout sur un chantier complet : tenir tous les postes moi-même. Quand la plâtrerie, l'enduit, le sol et la peinture sont faits par la même personne, il n'y a plus de raccord entre deux entreprises — et plus personne à qui renvoyer la faute quand quelque chose ne va pas. C'est vous qui y gagnez.

Les huit questions à poser — à n'importe quel artisan, moi compris

Ce ne sont pas des questions pièges, et elles ne visent personne. Ce sont les huit points sur lesquels deux devis d'apparence identique divergent vraiment. Recopiez-les, posez-les à tout le monde, et comparez les réponses, pas les totaux.

  1. Combien de couches, et lesquelles ?

    Impression comprise ? Deux couches de finition, ou une ? Sur les plafonds aussi ?

  2. Quel niveau de finition de surface ?

    Réponse attendue : un niveau Q (Q2, Q3, Q4). « Prêt à peindre » n'est pas une réponse — la norme elle-même le dit.

  3. Quels produits, avec quelles références ?

    Marque, référence, fiche technique. Un devis qui nomme ses produits peut être vérifié ; « peinture de qualité professionnelle » ne veut rien dire.

  4. Qu'est-ce qui est explicitement exclu ?

    La bonne question n'est pas « qu'est-ce qui est compris » mais « qu'est-ce qui n'est pas compris ». La liste des exclusions est plus instructive que celle des prestations.

  5. Qui exécute, physiquement ?

    La personne qui vient devise-t-elle ? Y a-t-il sous-traitance ? Combien de chantiers en parallèle ?

  6. Dans quel ordre, et avec quelles attentes ?

    Un devis qui n'a pas d'ordre n'a pas de méthode. Demandez où s'intercalent les autres corps de métier et quels temps de séchage sont prévus.

  7. Protections, gravats, nettoyage : dans le prix ou en plus ?

    Sur un chantier complet, ces trois lignes représentent un volume réel. Elles sont soit chiffrées, soit exclues : jamais absentes.

  8. L'attestation d'assurance décennale, à quelle date ?

    Elle doit être en cours de validité et couvrir les travaux du devis. Elle se demande, elle se lit, et elle se garde.

Le métier

Ce à quoi je m'engage, écrit sur le devis

Les huit questions ci-dessus valent pour tout le monde. Voici mes réponses, et elles ne vivent pas sur cette page : elles vivent sur le devis que vous recevrez.

Sur le devis, noir sur blanc

  • Un poste par ligneAvec sa surface, sa préparation et son nombre de couches. Pas de ligne « rénovation » à 12 000 €.
  • Les produits nommésMarque et référence, pour que vous puissiez comparer ligne à ligne, y compris avec un autre devis.
  • Les exclusions écritesCe que je ne fais pas figure sur le devis : vous savez ce qui restera à faire, et par qui.
  • Le prix ne bouge pas seulS'il y a un imprévu, on en parle avant, pas après. Un avenant se signe, il ne se découvre pas sur la facture.

Et ce que je ne ferai pas

  • Retirer une étape pour tenir un prixJe peux réduire l'ampleur du chantier, phaser, prioriser une pièce. Je ne supprime pas une passe d'enduit ou une couche.
  • Signer un chantier amputéSi le résultat ne peut pas être à la hauteur, je ne donne pas suite. Refuser du travail est plus honnête que le livrer à moitié.
  • Vous demander votre budgetC'est à moi de donner un prix. Vous, dites-moi seulement ce qui compte le plus : une pièce d'abord, le confort, ou tout reprendre d'un coup.

Mes prix sont dans le marché — les fourchettes plus haut sont publiques et vérifiables. Ce qui change entre un devis court et le mien n'est pas la marge, c'est le contenu : le nombre de passes, les temps de séchage respectés, la surface réellement préparée. Rien de tout cela n'est spectaculaire. C'est précisément ce qui fait qu'on ne verra rien, et c'est tout l'objectif.

Grande pièce de vie rénovée : piliers de pierre conservés, murs blancs, poutres claires et baie vitrée neuve

Là où on veut arriver

Un bâtiment ancien qu'on habite comme un neuf

Garder ce qui fait le caractère du bâti — la pierre, les volumes, une poutre — et rendre tout le reste confortable, sain et facile à chauffer. C'est ça, une rénovation complète réussie : on ne voit plus les travaux, on voit la maison.

Ce qu'en disent trois clients

Je recommande vivement ce plâtrier peintre ! Travail soigné, finitions impeccables et très beau rendu. Professionnel sérieux, ponctuel et très agréable.

Note : 5 sur 5

Amine El Biach

Avis Google vérifié

Nous avons confié à BATIMM RENOV l'isolation de deux chambres, ainsi que la création de faux plafonds avec spots intégrés et la rénovation complète des pièces. Le chantier a été réalisé avec sérieux, propreté et dans les délais annoncés. Résultat impeccable.

Note : 5 sur 5

Frédéric Champliaud

Avis Google vérifié

Très bon technicien, respecte les dates d'intervention, travail propre et soigné.

Note : 5 sur 5

Jessica Broutin

Avis Google vérifié

Voir tous les avis sur Google

Matthieu, artisan plâtrier peintre BATIMM RENOV, sur un chantier
MatthieuArtisan plâtrier peintre · Saône-et-Loire, Jura & Ain
Qui vient chez vous

Une seule personne.
Matthieu.
Du premier mur à la dernière couche.

Sur une rénovation complète, c'est le point qui change le plus de choses. Celui qui fait le tour de la maison avec vous est celui qui monte les cloisons, qui pose l'isolant, qui tire les bandes, qui ratisse, qui peint et qui pose le sol. Il n'y a personne entre le devis et le résultat, donc personne à qui faire porter un malentendu : si je me trompe, c'est moi qui reviens.

Assurance décennaleAttestation fournie sur demande
15 ans d'expérienceRénovations résidentielles & pros
Sans sous-traitanceMatthieu seul sur chaque chantier
Avis Google 5★Note maximale — clients vérifiés
Décrire mon projet de rénovation →

Décrivez le bien,
pas les travaux

Vous n'avez pas besoin de savoir ce qu'il faut faire, ni dans quel ordre : c'est exactement mon travail. Dites-moi ce que vous avez, ce qui vous gêne et ce qui compte le plus pour vous. Le reste, on le détermine sur place.

Vous allez comparer plusieurs devis ? Lisez d'abord les huit questions à poser →

L'ordre avant le devis — je vous dis par quoi commencer et ce qui doit passer avant moi, même quand ce n'est pas mon métier.
Un devis poste par poste — surface, préparation, nombre de couches et produits nommés. Comparable ligne à ligne.
Les exclusions écrites — ce qui reste à faire, et par quel corps de métier. Vous savez où s'arrête mon devis.
Votre projet de rénovation

Votre demande est envoyée. Je vous recontacte pour convenir de la visite.

Vous avez l'essentiel.
La suite, c'est pour comprendre.

Ce qui précède suffit à m'appeler en sachant à qui vous avez affaire et ce que vous achetez. Ce qui suit est la partie technique : pourquoi un mur ancien ne se traite pas comme un mur neuf, ce que chaque type de bâtiment impose, et comment se mesure un niveau de finition. Ce n'est pas indispensable pour décider — c'est utile si vous voulez décider en connaissance de cause, ou vérifier ce qu'un autre devis vous raconte.

Pour comprendre

Rénover une maison ancienne : ce qui change vraiment

Un mur de parpaing est étanche : il refuse l'eau. Un mur de pierre, de pisé ou de brique de terre en prend et en rend — c'est ainsi qu'il a tenu deux siècles. Toute la difficulté d'une rénovation ancienne tient dans cette phrase : si on l'empêche de rendre, on le condamne.

Un mur ancien n'est pas un mur raté. C'est un mur qui fonctionne autrement, et qu'on abîme en le traitant comme un mur neuf.

La règle qui décide de tous les choix de matériaux ci-dessous.

Les trois erreurs les plus fréquentes

01

L'enduit ciment sur de la pierre ou du pisé

Il est étanche et rigide. L'humidité qui montait et repartait par le mur reste piégée dessous, remonte plus haut, et fait décoller l'enduit par plaques en emportant le parement ancien avec lui.

02

Le pare-vapeur posé comme sur un mur neuf

Sur un mur qui doit sécher vers l'intérieur, une membrane totalement étanche du côté chaud enferme l'humidité dans l'épaisseur. L'isolant se charge, perd sa performance, et le bois voisin encaisse.

03

Le sol rendu totalement étanche

Une dalle béton coulée sans rupture sur une terre battue ancienne déplace l'évaporation vers le seul endroit qui reste : le pied des murs. Le salpêtre apparaît là où il n'y en avait jamais eu.

La conséquence pratique est simple : sur du bâti ancien, on travaille avec des matériaux perspirants — enduits à la chaux, mortiers de rejointoiement adaptés, peintures minérales, isolants qui tolèrent l'humidité. Ce n'est pas une préférence esthétique : c'est ce qui laisse le mur continuer à faire ce qu'il fait depuis toujours. Voir les enduits et la plâtrerie et, quand un désordre est déjà installé, le traitement de l'humidité.

Oui. Ce qui l'interdit n'est pas l'ancienneté du mur, c'est une humidité active non traitée : un mur sain, même en pierre, s'isole très bien par l'intérieur.

Trois différences avec un mur récent : une lame d'air ventilée quand le support est irrégulier, un isolant qui accepte de prendre et de rendre l'humidité, et une membrane hygrovariable plutôt qu'un film totalement étanche. Épaisseurs et résistances thermiques sur la page isolation.

C'est l'envie la plus fréquente, et rarement le bon choix à 100 %. La pierre apparente raconte le bâtiment, mais elle est froide, elle ne s'isole pas et elle poussière : une pièce entièrement en pierre nue se chauffe sans qu'on y soit jamais bien.

Ce qui marche : choisir un mur, ou une partie de mur — celui qui a le plus de caractère et le moins d'exposition. On le dégage et on le rejointoie, on double et on isole le reste. C'est ce qui a été fait sur le premier des cinq chantiers, et ça se décide à la visite.

Une microfissure fine, stable, qui suit un joint d'enduit ou une reprise ancienne, se traite en préparation de surface : elle relève de mon métier. Une fissure qui traverse un mur de part en part, qui s'élargit, qui dessine un escalier dans le parement ou qui décale deux plans, ne relève pas du mien.

Dans ce second cas je ne la recouvre pas. La recouvrir, c'est effacer le seul indicateur qui permet de savoir si elle bouge encore : je vous le dis à la visite, et le poste sort du devis jusqu'à ce que la cause soit connue.

Pour comprendre

Six bâtis, six façons de s'y prendre

Une rénovation complète ne se conduit pas de la même manière selon ce qu'on a sous la main. Voici les six familles de bâtiment que je rencontre, ce qu'elles imposent, et le point sur lequel elles se jouent.

Volume brut

La ferme et la grange

De grands volumes, des murs épais, une charpente souvent superbe, et presque rien pour habiter : pas de cloisonnement, pas d'isolation, un sol brut. Le chantier consiste d'abord à créer un intérieur, pas à le rénover.

Ce qui décideLe cloisonnement et l'isolation. Chaque mètre carré de doublage gagne du confort mais mange du volume : c'est un arbitrage, et il se fait avant de commander le premier rail.

Bâti massif

La maison de village en pierre

Murs en pierre ou en pisé, souvent mitoyens, plafonds bas, ouvertures rares et sol en contact direct avec le terrain. C'est le bâti le plus sensible à l'eau, et celui qui pardonne le moins un mauvais choix de matériau.

Ce qui décideLa perspirance. Tout ce qui bloque la vapeur — ciment, film étanche, peinture filmogène — déplace le problème ailleurs sur le même mur.

Fin XIXe · début XXe

La maison de maître

Hauteurs généreuses, corniches, rosaces, parquets d'origine, menuiseries intérieures moulurées. Techniquement plus simple qu'une grange, mais on ne peut rien y faire vite : tout est visible et tout se compare à l'existant.

Ce qui décideLe respect des profils. Une moulure noyée sous une couche de trop perd son dessin, et ça ne se rattrape qu'au décapage.

1960 – 1990

Le pavillon

Murs sains et d'équerre, donc rapides à traiter : le sujet n'est pas le support, c'est la performance thermique et la distribution intérieure, souvent trop cloisonnée pour les usages actuels.

Ce qui décideL'isolation, et l'ordre par rapport aux menuiseries. Isoler derrière des fenêtres qui fuient, c'est un manteau neuf avec les poches ouvertes.

Copropriété

L'appartement

Le chantier est simple, la logistique ne l'est pas : accès, ascenseur, horaires, voisinage, évacuation des gravats. Tout se prépare en amont, et ça pèse plus sur le planning que le travail lui-même.

Ce qui décideLe bruit et l'accès. Deux contraintes qu'on ne peut pas repousser à plus tard, et qui déterminent le phasage.

Activité en cours

Le local professionnel

Boutique, cabinet, salle de restaurant : le chantier doit tenir dans une fermeture courte, ou se faire en dehors des heures d'ouverture. La finition compte double, parce qu'elle est vue par des clients tous les jours.

Ce qui décideLe calendrier. On part de la date de réouverture et on remonte : c'est elle qui fixe l'ordre, pas l'inverse.

Photo à fournir 16 / 9 horizontal · 1 600 px de large minimum

Une façade de bâti ancien, avant travaux

Le site n'a aucune photo d'extérieur avant travaux : toutes les images sont prises à l'intérieur. Or c'est la façade qu'un visiteur reconnaît — « c'est ma maison » — et c'est ce qui ancre la page dans le bâti local plutôt que dans un catalogue. Une seule photo suffit : une ferme, une longère ou une maison de village telle qu'elle se présente le jour de la visite.

Le cadrageLa façade en entier, de face ou en léger trois-quarts, avec un peu de ciel et le pied du mur visible.
Ce qui doit être visibleL'appareillage du mur : pierre, brique, colombage ou enduit ancien. C'est le sujet, pas la maison.
La lumièreCiel couvert ou début de matinée. Le plein soleil de face écrase le relief du parement, qui est précisément ce qu'on veut montrer.
Ce qu'il faut éviterVoiture au premier plan, panneau de rue, numéro, nom sur la boîte aux lettres : rien qui identifie l'adresse.
Le formatPaysage, appareil tenu droit. Une photo verticale sera recadrée et perdra les deux tiers de la façade.
Aucune personneNi habitant ni passant : la photo doit rester utilisable sans autorisation à demander.

Ce texte est écrit pour cette photo : à la livraison, rien n'a besoin d'être réécrit.

Pour comprendre

Habiter, louer, vendre : trois rénovations différentes

C'est la question que je pose toujours en premier, avant même de regarder les murs. Pas parce qu'elle change ma façon de travailler — elle ne la change jamais — mais parce qu'elle change où l'argent doit aller.

Pour y vivre

Le confort d'abord, l'esthétique ensuite

C'est le seul cas où l'isolation et le traitement de l'eau méritent la plus grosse part du budget, parce que vous allez payer le chauffage et respirer l'air pendant vingt ans. La finition peut monter d'un cran plus tard ; un mur froid, non.

Pour louer

Ce qui tient dans le temps, pas ce qui plaît

L'enjeu est la durabilité et la remise en état entre deux locataires. Des teintes neutres et lessivables, des sols résistants, des angles protégés. Une finition très haut de gamme ne se relouera pas plus cher ; un mur qui se nettoie fera gagner un état des lieux à chaque départ.

Pour vendre

Ce qui se voit sur une photo, et ce qui bloque une vente

Deux choses seulement : la lumière — murs et plafonds clairs, sols homogènes — et l'absence de signal négatif. Une auréole d'humidité, une fissure ou un plafond piqué font baisser une offre bien plus que la valeur des travaux qui les auraient effacés.

Dans les trois cas

La préparation ne se négocie pas

C'est le seul poste que je ne réduis jamais, quel que soit l'objectif. Un support mal préparé ne se voit pas à la réception : il se voit au premier hiver, et il coûte alors le prix du poste entier, une seconde fois.

Si votre budget est plus serré que votre projet, cette question est celle qui permet de trancher. Dites-moi ce qui compte le plus — le confort d'une pièce, la facture de chauffage, ou tout reprendre d'un coup — et j'adapte l'ampleur du chantier. Vous n'avez pas besoin d'arriver avec un chiffre.

Pour comprendre

Le niveau de finition : ce que « prêt à peindre » ne dit pas

Sur une rénovation complète, c'est le mot le plus vague et le plus lourd de conséquences de tous les devis. Il existe pourtant une échelle officielle, en quatre niveaux, qui rend la chose mesurable — et qui devrait figurer sur chaque devis de plâtrerie ou de peinture.

Q1

Joints remplis, fixations recouvertes

Les marques d'outil, les stries et les bavures sont admises. C'est un niveau technique, pas un niveau d'aspect.

Pour quoiAucune exigence d'aspect : local technique, combles non aménagés.

Q2

Une deuxième passe d'enduit fin

La transition entre le joint et la plaque devient continue. C'est le niveau qui s'applique automatiquement quand le devis ne précise rien.

Pour quoiPapier peint à grain, peinture mate garnissante.

Q3

Joints élargis et surface ratissée

Le ratissage porte sur toute la surface, pas seulement sur les joints. C'est là qu'on quitte le traitement des raccords pour traiter le mur.

Pour quoiPeintures mates finement structurées.

Q4

Enduit couche mince sur l'intégralité

Plus d'un millimètre d'enduit sur toute la surface. Le niveau exigé dès que la lumière va glisser sur le mur au lieu de s'y diffuser.

Pour quoiSatiné, brillant, laque, vinyle, stuc.

Des termes comme « prêt à peindre », « prêt à revêtir », « surface prête », « sans lumière rasante » sont complètement inappropriés pour décrire la qualité de surface attendue. Le système à utiliser […] devrait être le classement Q1 à Q4.

Fiche UEEP – Eurogypsum, « Traitement des surfaces en plaques de plâtre : classement des niveaux de qualité ».

Deux conséquences directes pour vous. D'abord, « prêt à peindre » sur un devis ne vous engage à rien et ne l'engage à rien : en l'absence de précision, c'est le Q2 qui s'applique — ce qui est parfaitement correct pour une peinture mate, et insuffisant pour un satiné. Ensuite, le niveau se choisit pièce par pièce et pas pour toute la maison : un couloir mat n'a pas besoin du même travail de surface qu'un mur de séjour qui reçoit la lumière d'une baie en fin de journée.

La lumière rasante n'est pas autorisée pour évaluer la qualité des surfaces sur le chantier. […] Il est impossible de réaliser des enduits dont la surface paraît parfaitement lisse et sans ombres à la lumière rasante.

Même source. C'est aussi pourquoi je ne promettrai jamais un mur « parfait en lumière rasante » : personne ne peut le tenir.

Ce que vous pouvez vérifier vous-même, et qui est écrit dans le NF DTU 25.41 : la planéité générale se contrôle avec une règle de 2 m — l'écart admis est de 5 mm ; la planéité locale avec un réglet de 20 cm — 1 mm. Un NF DTU n'est pas une obligation légale, c'est une référence contractuelle : le respecter est ce qui permet d'être couvert par la garantie décennale dans les conditions de base.

Pour comprendre

Quatre questions qui n'ont de place nulle part ailleurs

Tout ce qui est déjà traité plus haut n'est pas répété ici. Il ne reste que ce à quoi aucune section ne répond.

Pour des travaux strictement intérieurs qui ne modifient ni l'aspect extérieur, ni la surface de plancher, ni la structure, il n'y a en général aucune formalité : repeindre, doubler, isoler par l'intérieur, refaire les sols et les plafonds ne demande pas d'autorisation.

Cela change dès que l'extérieur bouge : ravalement de façade, changement de menuiseries, création ou modification d'une ouverture, reprise de toiture. Une déclaration préalable en mairie est alors requise, et en secteur protégé ou aux abords d'un monument historique l'avis de l'architecte des bâtiments de France s'ajoute. Le service urbanisme de votre commune répond gratuitement à cette question, et c'est à faire avant de commander les travaux, pas pendant.

Deux choses seulement se font d'un coup, parce que les couper coûte plus cher que les faire : tout ce qui traverse les murs et les plafonds — l'eau, les réseaux, l'isolation d'un même volume — et tout ce qui suppose de vider une pièce. Tant que le logement est vide, ce moment ne se rattrapera jamais aussi facilement.

Le reste attend très bien. Les finitions d'une chambre qu'on n'utilise pas, un couloir, une façade : aucun de ces postes ne devient plus cher parce qu'on les reporte de deux ans. Le bon ordre d'achat n'est pas « le plus visible d'abord », c'est « ce qui serait cher à rouvrir d'abord ».

Pour les aides, ça change tout : les dispositifs publics de rénovation énergétique exigent une entreprise certifiée RGE, et je ne le suis pas. Pour la qualité de l'isolation posée, ça ne change rien : la certification porte sur un dossier et une formation, pas sur le geste.

La bonne comparaison n'est pas « avec aide » contre « sans aide », mais reste à charge contre reste à charge, sur deux devis qui décrivent le même travail — même surface, même isolant, même épaisseur, même traitement de la vapeur. Faites le calcul : il est souvent plus serré qu'on ne l'imagine. Et trois choses ne se déduisent d'aucun barème : la TVA à 5,5 % s'applique aussi sur mes devis d'isolation, il n'y a ni dossier à monter ni délai d'instruction, et vous n'avancez pas la trésorerie d'une aide versée après achèvement.

Depuis Saint-Étienne-en-Bresse, en Saône-et-Loire, sur trois départements : la Saône-et-Loire (71), le Jura (39) et l'Ain (01). Concrètement, cela couvre la Bresse bourguignonne, le Chalonnais, le Val de Saône, le Revermont et le premier plateau jurassien.

Le déplacement et la visite ne sont pas facturés dans la zone habituelle. Chaque secteur a sa page dédiée, avec le bâti local et les chantiers réalisés à proximité : la liste est juste en dessous.

Pour comprendre

Les mots que vous verrez sur un devis de rénovation

Quatorze termes qui reviennent sur tous les devis et que personne n'explique jamais. Les connaître suffit à poser les bonnes questions — y compris à moi.

Second œuvre

Tout ce qui vient après la structure et la mise hors d'eau : cloisons, isolation, enduits, sols, peinture. C'est mon périmètre ; le gros œuvre — fondations, murs porteurs, charpente — ne l'est pas.

Dépose

Le retrait de l'existant : revêtements, plinthes, faux plafond, ancienne isolation. Poste souvent absent des devis courts : il représente pourtant du temps et une évacuation.

Décroûtage

Le retrait d'un enduit dégradé jusqu'à retrouver un support sain. Sur du bâti ancien, c'est ce qui révèle l'état réel du mur — et donc le vrai périmètre du chantier.

Doublage

Une contre-cloison posée devant un mur existant, généralement sur ossature métallique, avec l'isolant dedans. Elle prend de l'épaisseur : elle mange de la surface habitable.

Faux plafond

Un plafond suspendu sous l'existant, sur fourrures et suspentes. L'espace créé au-dessus s'appelle le plénum : c'est là que passent les gaines et les spots.

Bande à joint

La bande de papier ou de fibre noyée dans l'enduit à la jonction de deux plaques. Elle se pose en plusieurs passes avec séchage entre elles ; jamais deux bandes superposées.

Ratissage

Une passe d'enduit très fine au couteau large sur toute la surface, pas seulement sur les joints. C'est ce qui fait la différence entre un mur sans défaut apparent et un mur réellement plan.

Ragréage

Un mortier autolissant coulé sur un sol irrégulier pour le rendre plan avant la pose du revêtement. Sans lui, le défaut se voit sur un carrelage et s'entend sur un parquet flottant.

Impression

La première couche appliquée sur un support neuf ou absorbant. Elle ne sert pas à couvrir mais à uniformiser l'absorption : sans elle, les deux couches de finition ne rendent pas la même teinte partout.

Lumière rasante

Une lumière qui arrive presque parallèlement au mur et révèle le moindre relief. Elle sert au contrôle ; selon la norme elle ne peut pas servir de critère de réception.

Niveau Q1 à Q4

Le classement officiel de la qualité de surface d'un parement. La seule formulation qui engage sur un devis — voir le détail des quatre niveaux.

Perspirance

La capacité d'une paroi à laisser passer la vapeur d'eau. C'est la propriété que les murs anciens utilisent pour sécher, et celle qu'un enduit ciment supprime.

Réception des travaux

Le moment où vous acceptez formellement le chantier, avec ou sans réserves. C'est lui qui fait démarrer les garanties, dont la décennale : il se fait sur place, pas par téléphone.

Avenant

Un document qui modifie le devis signé, en plus ou en moins. Un imprévu se traite par un avenant discuté avant exécution — jamais par une ligne découverte sur la facture finale.

Artisan plâtrier peintre en Saône-et-Loire, Jura & Ain

Depuis la Bresse bourguignonne, j'interviens sur les trois départements. Chaque secteur ci-dessous a sa page dédiée : le bâti local, ses contraintes propres et les chantiers réalisés à proximité. Le déplacement n'est pas facturé dans la zone habituelle.

07 54 32 98 64Devis gratuit
